60000 документов |
БИБЛИОТЕКА
|
|
Все документы,
представленные в каталоге, не являются их официальным изданием и предназначены
исключительно для ознакомительных целей. Электронные копии этих документов могут распространяться без всяких
ограничений. | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
| |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
МИНИСТЕРСТВО
ТРАНСПОРТА РОССИЙСКОЙ ФЕДЕРАЦИИ ЦЕНТР СБОРНИК
КАРТ (ВЫПУСК 3) УСТАНОВКА
БЕТОННЫХ БОРТОВЫХ КАМНЕЙ КТП-3.09-2001 Москва, 2001 г. Карты трудовых процессов предназначены для совершенствования организации труда рабочих, занятых на ремонте и содержании автомобильных дорог. Карты определяют прогрессивную технологию работ, рациональное использование рабочего времени, технологическую последовательность выполнения работ на основе передовых приемов и методов труда. Карты могут быть использованы при разработке организационно-технологической документации при ремонте и содержании автомобильных дорог (ППР и другие), планировании работ, а также в учебных целях при подготовке высококвалифицированных рабочих. Сборник карт трудовых процессов подготовлен инженерами А. И. Анашко, Е. В. Купцовой, Т. В. Страховой.
1. Область и эффективность применения карты1.1. Карта предназначена для рациональной организации труда звена рабочих занятых на установке длинномерных бетонных бортовых камней на бетонное основание из готовой бетонной смеси при устройстве дорожного покрытия. 1.2. Показатели производительности труда:
Примечание: В затраты труда по карте включено время на подготовительно-заключительные работы - 5 % и отдых - 10 %. Снижение затрат труда и повышение выработки на 3 % достигается в результате использования методов и приемов труда, рекомендуемых в карте. 2. Подготовка и условия выполнения процессов2.1. До начала установки бортовых камней мастер и старший рабочий должны выполнить разбивочные работы. В состав работ звена разбивочные работы не входят. 2.2. Щебеночно-гравийный слой под бетонным основанием должен быть уложен на предварительно спланированное и уплотненное грунтовое основание. 2.3. Бортовые камни следует укладывать на прямых участках по шнуру, а на закругленных - по шаблону с оставлением между камнями пазух шириной 3-5 мм. На закруглениях применяют только лекальный бортовой камень. Заполнение пазух между камнями допускается после проверки правильности положения борта. 2.4. Бортовые камни, изготовленные из бетона, не должны иметь отклонения от проектных размеров более 5 мм по длине и высоте камне; 2 мм по ширине. 2.5. Для отделения проезжей части внутриквартальных проездов, магистральных улиц и автомобильных дорог применяют бортовые камни, изготовленные из бетона марки 400. 2.6. К работе допускаются рабочие, прошедшие инструктаж по технике безопасности. Все мероприятия должны производиться в соответствии с правилами охраны труда при строительстве, ремонте и содержании автомобильных дорог. 3. Исполнители, предметы и орудия труда3.1. Исполнители. 1. Дорожный рабочий 4 разряд (А1) 1 2. Дорожный рабочий 3 разряд (А2) 1 3. Дорожный рабочий 2 разряд (А3 - А4) 2 3.2. Машины, оборудование, инструменты, приспособления, инвентарь.

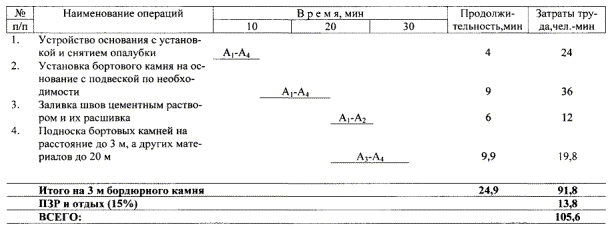

1. Лопата подборочная 3 2. Подбивка (изготовляется в мастерских) 1 3. Трамбовка ручная 1 4. Лом стальной монтажный 2 5. Шнур разбивочный 70 м 6. Стержень металлический диаметром 15 мм, длиной 0,4 м 25 7. Лейка 1 8. Рулетка стальная РС-20 1 9. Нивелир 1 10. Кельма 1 3.3. Спецодежда и спецобувь. 1. Комбинезон хлопчатобумажный 4 2. Рукавицы комбинированные 8 пар 3. Ботинки кожаные 4 пары 4. Жилет сигнальный 4 3.4. Расход материалов на установку 100 м бетонных бортовых камней: бетон М-200 - 4,08 м3, песок - 0,058 м3, цемент - 0,14 т, камни бортовые из бетона М-400 длиной 3 м - 100 м. 4. Технологический процесс и организация труда4.1. Технологический процесс установки бортовых камней при устройстве дорожного покрытия выполняется в следующей последовательности: - устройство основания с установкой и снятием опалубки; - установка бортового камня (прямого или лекального) на основание с подтеской при необходимости; - заливка швов цементным раствором и их расшивка; - подноска бортовых камней на расстояние до 3 м, а других материалов до 20 м. 4.2. График трудового процесса Примечание: график трудового процесса составлен на установку 3 м бордюрного камня. 5. Приемы труда
Содержание
|
|
|
|
Copyright В© 2008-2024, |
