60000
документов
БИБЛИОТЕКА
WWW.STANDARTOV.RU

Все документы, представленные в каталоге, не являются их официальным изданием и предназначены исключительно для ознакомительных целей. Электронные копии этих документов могут распространяться без всяких ограничений.
Вы можете размещать информацию с этого сайта на любом другом сайте без каких-либо ограничений.



КАРТА ТРУДОВОГО ПРОЦЕССА СТРОИТЕЛЬНОГО ПРОИЗВОДСТВА

КТ-4.1-1.13-77

Разработана Ростовским отделом ПИ Промстальконструкция Минмонтажспецстроя СССР *

Откорректирована и рекомендована ВНИПИ труда в строительстве Госстроя СССР для внедрения в строительное производство

ЗАМОНОЛИЧИВАНИЕ СТЫКОВ ЖЕЛЕЗОБЕТОННЫХ ПЛИТ ПЕРЕКРЫТИЯ (ПОКРЫТИЯ)

Входит в комплект карт ККТ-4.1-1

Монтаж сборных железобетонных и бетонных конструкций промышленных зданий

Взамен КТ-4.1-1.13-67

* г. Ростов-на-Дону, ул. Серафимовича, 42.

1. ОБЛАСТЬ И ЭФФЕКТИВНОСТЬ ПРИМЕНЕНИЯ КАРТЫ

1.1. Карта предназначена для организации труда рабочих при замоноличивании стыков сборных железобетонных плит покрытий с помощью машины для замоноличивания стыков.

1.2. Показатели производительности труда



По карте

По ЕНиР

Выработка на 1 чел.-день, м стыка

240

195

Затраты труда на замоноличивание 10 м стыка, чел.-ч

0,33

0,41

2. УСЛОВИЯ И ПОДГОТОВКА ВЫПОЛНЕНИЯ ПРОЦЕССА

2.1. Стыки замоноличивают только после проверки правильности укладки плит и качества сварных соединений.

Перед началом работы машины необходимо отрегулировать горизонтальность площадки вибратора.

2.2. Работы следует выполнять, строго соблюдая правила техники безопасности и охраны труда рабочих согласно СНиП III-А.11-70, § 14.

3. ИСПОЛНИТЕЛИ, ПРЕДМЕТЫ И ОРУДИЯ ТРУДА

3.1. Исполнители:

бетонщик IV разряда (Б1) - 1

бетонщик III разряда (Б2) - 1

3.2. Инструменты, приспособления и инвентарь

Наименование, назначение и основные параметры

ГОСТ, чертежа

Количество, шт.

Машина для замоноличивания стыков

МЗС-01, чертеж 7374РМ Ростовского отдела ПИ Промстальконструкция

1

Раздаточный бункер объемом 0,5 - 0,75 м3

-

2

4. ТЕХНОЛОГИЯ ПРОЦЕССА И ОРГАНИЗАЦИЯ ТРУДА

4.1. Стыки замоноличивают при помощи машины МЗС-01. Объем бункера машины позволяет замоноличивать 10 м стыков при ширине их до 50 мм.

Машину загружают бетонной смесью из раздаточного бункера объемом 0,5 - 0,75 м3, установленного на перекрытии.

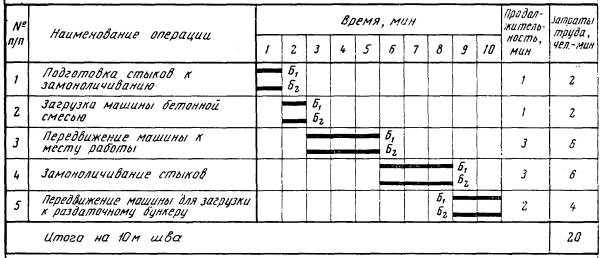

4.2. График трудового процесса

4.3. Схема машины для замоноличивания стыков плит покрытия (МЗС-01)

1 - бункер; 2 - рама; 3 - установочный лист; 4 - вибронож; 5 - вибратор С-414; 6 - направляющий ролик; 7 - передняя ось с рукояткой; 8 - колесо; 9 - рычаг эксцентрика; 10 - задняя пружина бункера; 11 - передняя пружина бункера; 12 - пружина площадки вибратора; 13 - пружина направляющего ролика

4.4. Описание операций

по графику

Наименование операций, их продолжительность, * исполнители и орудия труда; характеристика приемов труда

1

ПОДГОТОВКА СТЫКОВ К ЗАМОНОЛИЧИВАНИЮ; 1 мин; Б1, Б2

Бетонщики Б1 и Б2 подготовляют стыки плит покрытия к замоноличиванию (очищают их от строительного мусора, а бункер машины МЗС-01 - от остатков бетонной смеси)

2

ЗАГРУЗКА МАШИНЫ БЕТОННОЙ СМЕСЬЮ; 1 мин; Б1, Б2

Бетонщик Б1 открывает затвор раздаточного бункера, а бетонщик Б2 контролирует поступление бетонной смеси в бункер машины и после наполнения его закрывает затвор раздаточного бункера

3, 4

ПЕРЕДВИЖЕНИЕ МАШИНЫ К МЕСТУ РАБОТЫ И ЗАМОНОЛИЧИВАНИЕ СТЫКОВ; 6 мин; Б1, Б2

Бетонщики Б1 и Б2 передвигают машину к месту работы. Затем, установив машину в рабочее положение, бетонщики Б1 и Б2 регулируют высоту установки виброножа, включают вибратор и замоноличивают стык плит покрытия

5

ПЕРЕДВИЖЕНИЕ МАШИНЫ ДЛЯ ЗАГРУЗКИ К РАЗДАТОЧНОМУ БУНКЕРУ; 2 мин; Б1, Б2

Освободив бункер машины от бетонной смеси, бетонщики Б1 и Б2 поднимают вибронож, выключают вибратор и транспортируют машину к раздаточному бункеру

* На 10 м шва.

СОДЕРЖАНИЕ



:: На правах рекламы ::






Яндекс цитирования

   Copyright В© 2008-2024,  www.standartov.ru
