МИНИСТЕРСТВО ЭНЕРГЕТИКИ И ЭЛЕКТРИФИКАЦИИ СССР УПРАВЛЕНИЕ СОЦИАЛЬНОГО РАЗВИТИЯ И УСЛОВИЙ ТРУДА НАУЧНО-ИССЛЕДОВАТЕЛЬСКИЙ,
ПРОЕКТНЫЙ И ВНЕДРЕНЧЕСКИЙ КАРТА
ТРУДОВОГО ПРОЦЕССА ОБЛИЦОВКА
ПОВЕРХНОСТИ СТЕН ДЕКОРАТИВНЫМ КТ-0.0-0.4-89 Москва 1989
1. Область и эффективность применения картыКарта предназначена для организации труда рабочих при облицовке поверхности стен листами бумажно-слоистого пластика по деревянному каркасу. Показатели производительности труда: Выработка на 1 чел.-день, м2 13,3 Затраты труда на облицовку 1 м2 поверхности, чел.-ч 0,60 Примечание. В затраты труда включено время на подготовительно-заключительные работы (3 %), отдых и личные надобности (8 %). 2. Исполнители, предметы и средства трудаИсполнители: Облицовщик синтетическими материалами 4 разр. (О1) - 1 Облицовщик синтетическими материалами 3 разр. (О2) - 1 Инструмент, приспособления, инвентарь

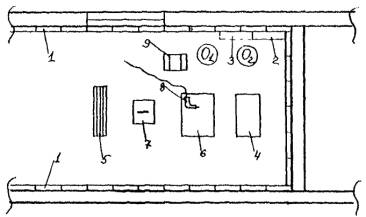

* 113095, Москва, Б. Полянка, 51 а 3. Подготовка и условия выполнения процессаДо начала работ необходимо: закончить все работы по отделке потолков и прокладке скрытых проводок; установить и закрепить на стене деревянный каркас; доставить на рабочее место необходимые материалы и инструменты, приспособления и инвентарь; подобрать листы бумажно-слоистого пластика по рисунку и оттенку. Качество используемых материалов, производство работ, обеспечение необходимых условий труда на рабочем месте должны соответствовать требованиям СНиП III-21-78, глава 21 «Отделочные покрытия строительных конструкций». Работы следует выполнять, соблюдая правила техники безопасности и охраны труда рабочих в соответствии со СНиП III-4-80, глава 4 «Техника безопасности в строительстве». Режим труда и отдыха определен из условия оптимального темпа выполнения трудовых процессов в соответствии с «Нормативами на подготовительно-заключительные работы и отдых при проектировании норм труда в строительстве» (ВНИПИ труда в строительства Госстроя СССР, Москва, 1986). 4. Организация трудаСхема организации рабочего места приведена на рис. 1. Рис. 1. Схема организации рабочего места 1 - деревянный каркас; 2 - установленный лист бумажно-слоистого пластика; 3 - устанавливаемый лист бумажно-слоистого пластика; 4 - складирование листов бумажно-слоистого пластика; 5 - складирование деревянных раскладок; 6 - стол для подготовки листов к установке; 7 - пила дисковая; 8 - машина сверлильная; 9 - ящик с инструментом; О1 и О2 - рабочие места облицовщиков. Пооперационный график трудового процесса показан на рис. 2 Рис. 2. Пооперационный график трудового процесса Описание приемов труда 1. Разметка мест установки листов пластика с разметкой и прирезкой листов добора Облицовщики синтетическими материалами О1 и О2, начиная от угла помещения или контура проема, рулеткой намеряют облицовываемую поверхность и определяют число целых листов и листов добора. Затем намечают расположение целых листов с симметричным размещением доборов, нанося риски на бруски каркаса. После этого О1 делает замеры, определяет размеры доборов и переносит их на листы пластика. О2 дисковой пилой обрезает листы в соответствии с разметкой и зачищает кромки рубанком. 2. Сверление отверстий в листах пластика под шурупы и гвозди О1 и О2 укладывают лист бумажно-слоистого пластика на стол и, взяв сверлильные машины, производят сверление отверстий под гвозди по периметру листа на расстоянии 15 мм от края с шагом 200 мм, учитывая, что диаметр отверстий должен быть несколько большим, чем диаметр гвоздей. О1 сверлит отверстия с одной, а О2 - с другой стороны листа. После того, как будут просверлены все отверстия под гвозди, О1 и О2 приступают к сверлению отверстий под шурупы в середине листа с шагом 200 - 400 мм. 3. Установка листов пластика с выверкой и креплением О1 и О2 устанавливают заготовленный по месту лист пластика на каркас в соответствии с разметкой. После этого О2 прижимает лист к брускам, а О1, проверив отвесом правильность установки листа, прибивает его к каркасу гвоздями сначала с одной стороны, затем, не допуская появления пузырей, - с противоположной. После закрепления листа пластика по периметру гвоздями О2 с помощью шуруповерта крепит лист в середине к вертикальным брускам каркаса шурупами через подготовленные отверстия. Листы бумажно-слоистого пластика устанавливают на каркас вплотную друг к другу. 4. Оформление стыков О2 размечает и нарезает ножовкой деревянные раскладки. О1 устанавливает раскладку в шов между листами пластика так, чтобы она закрывала шляпки гвоздей, и с помощью шуруповерта закрепляет самонарезающими шурупами. О2 придерживает раскладку и помогает О1. Расчет экономической эффективности карты трудового процесса на облицовку стен бумажно-слоистым пластиком Определение состава звена Время, затраченное на облицовку 1 м2 поверхности стен, распределяется по разрядам работ следующим образом:

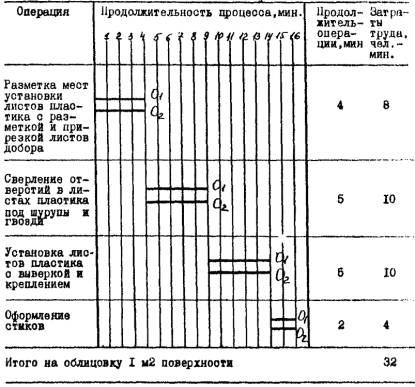

Исходя из условий работы и требований техники безопасности, проектируем звено в количестве 2 человек. Расчет затрат труда по операциям данного трудового процесса складывается из следующего:
Норма затрат труда на облицовку 1 м2 поверхности определяется по формуле: , где tоп = 32,0 чел.-мин. - затраты труда на элементы оперативной работы, исчисленные на единицу законченной продукции нормируемого процесса; Нпз = 3 % - норматив на подготовительно-заключительные работы; Нотл = 8 % - норматив на отдых и личные надобности; Ппт = 0 - проектный размер технологических перерывов. Выработка на одного рабочего за восьмичасовую смену: СОДЕРЖАНИЕ
|
|
|
|
