ВСЕСОЮЗНЫЙ
НАУЧНО-ИССЛЕДОВАТЕЛЬСКИЙ И ПРОЕКТНЫЙ ИНСТИТУТ ТРУДА В СТРОИТЕЛЬСТВЕ ГОССТРОЯ
СССР
(ВНИПИ ТРУДА В СТРОИТЕЛЬСТВЕ ГОССТРОЯ СССР) ОТДЕЛОЧНЫЕ
РАБОТЫ.
ШПАТЛЕВКА
СТЕН, УСТРОЙСТВО ПОТОЛКОВ
ККТ-8.0-11
ККТ-8.0-30 Содержание В
комплект входят карты следующих трудовых процессов: Подготовка
дощатых полов под сплошную шпатлевку (КТ-8.0-24.47-81); Сплошная
шпатлевка полов (КТ-8.0-24.48-81); Подготовка
оштукатуренных стен к сплошной шпатлевке (КТ-8.0-24.49-81); Сплошная
шпатлевка стен (КТ-8.0-24.50-81); Шпатлевка
стен и потолков пистолетом-распылителем (КТ-8.0-27.1-81). Нормативные
данные получены на основе изучения наиболее рациональных приемов труда с
применением усовершенствованных инструмента и приспособлений. Режим
труда принят из условия оптимально высокого темпа выполнения трудовых процессов
в соответствии с "Основами методики технического нормирования труда в
строительстве". Вып. 1. (М., Стройиздат, 1967) . Согласно
нормативным и расчетным данным, внедрение карт ККТ-8.0-11 позволит сократить
затраты труда по сравнению с нормами ЕНиР в среднем на 24,4%. Это
достигается за счет хорошей организации труда, применения усовершенствованных
инструмента, приспособлений и инвентаря. Высокое
качество работ может быть обеспечено при выполнении их в строгом соответствии с
требованиями СНиП III-B-1-70. Работы
следует выполнять полностью соблюдая правила техники безопасности и охраны
труда рабочих согласно СНиП III-А.II-70. В
некоторых картах трудовых процессов экономическая эффективность принята
ориентировочно, так как составы и условия выполнения работ отличаются от
предусмотренных ЕНиР.
|
ЭФФЕКТИВНОСТЬ ПРИМЕНЕНИЯ КАРТЫ
|
|
По КТ
|
По ЕНиР
|
Разработка на 1 чел.-день, м2
поверхности
|
200
|
143,40
|
Затраты труда на 100 м2
поверхности, чел.-ч
|
4
|
5,58
|
|
ИСПОЛНИТЕЛЬ - маляр 2-го разряда
|
ИНСТРУМЕНТ,
ПРИСПОСОБЛЕНИЯ, ИНВЕНТАРЬ
Валик открытый длиной 180 мм на удлиненной
ручке
Шпатель стальной
Пластинка резиновая для сглаживания
подмазанных мест
Ведро для шпатлевки и воды (2 шт.)
Колодка деревянная со шлифовальной шкуркой
|
ДО НАЧАЛА РАБОТ НЕОБХОДИМО:
закончить прострожку провесов и поперечных
стыков;
зачистить заусенцы и шероховатости;
устранить прогибы и вибрацию досок и прибить
гвоздями все доски к лагам;
при необходимости вырезать (высверлить)
гнилые сучья и заделать эти места пробками на казеиновом клее;
заполнить мелкие выбоины и щели шпатлевкой;
доставить на рабочее место инструмент,
приспособления и материалы.
|
Операция
|
Затраты
труда, чел.-мин
|
Описание
операции
|
Огрунтовка
поверхности пола мыловаром
|
66
|
Опустив
валик в ведро с мыловаром и отряхнув его над ведром, маляр, передвигаясь
назад, прокатывает валик по поверхности пола параллельными полосами, начиная
от стены, противоположной входу. При огрунтовке не следует допускать
пропусков и луж огрунтовочного состава.
|
Подмазка
трещин и выбоин (рис. 1)
|
102
|
После
просушки огрунтовочного слоя маляр, набрав из ведра шпателем необходимое количество
шпатлевочного состава, наносит его на поврежденные места, вдавливает состав в
углубления и разравнивает шпателем. Затем несколькими движениями шпателя
вдоль или поперек шпатлюемых мест выравнивает слой шпатлевки заподлицо с
поверхностью пола и сглаживает зашпатлеванное место резиновой пластинкой.
|
Шлифовка
подмазанных мест (рис. 2)
|
49
|
После
просушки маляр шлифует зашпатлеванные места круговыми движениями шкурки,
закрепленной на деревянной колодке.
|
Огрунтовка
подмазанных мест мыловаром
|
23
|
После
шлифовки маляр огрунтовывает мыловаром подмазанные места с помощью валика на
удлиненной ручке.
|
Итого
на 100 м2 поверхности
|
240
|
|
|
ЭФФЕКТИВНОСТЬ
ПРИМЕНЕНИЯ КАРТЫ
|
|
По КТ
|
По ЕНиР
|
Выработка на 1
чел.-день, м2 поверхности
|
80
|
66,7
|
Затраты труда на
100 м2 поверхности, чел.-ч
|
10
|
12
|
|
ИСПОЛНИТЕЛЬ -
маляр 3-го разряда
|
ИНСТРУМЕНТ,
ПРИСПОСОБЛЕНИЯ, ИНВЕНТАРЬ
Пластинка
резиновая для сглаживания поверхности полов
Шпатель деревянный
с рабочей частью из пластмассы
Ведро для
шпатлевочного состава
Терка шарнирная на
удлиненной ручке
Колодка деревянная
со шлифовальной шкуркой
|
ДО НАЧАЛА РАБОТ
НЕОБХОДИМО:
просушить
поверхность полов после огрунтовки;
доставить на
рабочее место инструмент, приспособления, инвентарь и шпатлевочный состав
ОКС.
|
Операция
|
Затраты
труда, чел.-мин
|
Описание
операции
|
Сплошная
шпатлевка огрунтованной мыловаром поверхности пола (рис. 1)
|
420
|
После
просушки огрунтовочного слоя маляр берет из ведра шпателем необходимое
количество шпатлевочного состава и наносит его на поверхность пола, держа
шпатель под углом 10-15° к полу. Движениями шпателя в противоположном
направлении сглаживает и снимает излишки состава. Окончательное сглаживание
выполняют с помощью резиновой пластинки, перекрывая на 2-3 см каждую
предыдущую полосу.
|
Шлифовка
прошпатлеванной поверхности пола (рис. 2)
|
180
|
После
просушки шпатлевки маляр, слегка прижав шарнирную терку к поверхности пола,
делает возвратно-поступательные движения до образования гладкой поверхности,
пригодной под масляную окраску. Труднодоступные места шлифует шкуркой на
деревянной колодке без ручки. После шлифовки протирает поверхность ветошью.
|
Итого
на 100 м2 поверхности
|
600
|
|
|
ЭФФЕКТИВНОСТЬ
ПРИМЕНЕНИЯ КАРТЫ
|
|
По КТ
|
По ЕНиР
|
Выработка на 1
чел.-день, м2 поверхност
|
163
|
58,7
|
Затраты труда на
100 м2 поверхности, чел.-ч
|
4,9
|
8,26
|
|
ИСПОЛНИТЕЛЬ -
маляр 2-го разряда
|
ИНСТРУМЕНТ,
ПРИСПОСОБЛЕНИЯ, ИНВЕНТАРЬ
Шпатель стальной
Шпатель деревянный
с рабочей частью из пластмассы (2 шт.)
Обойма для
крепления лещади или пемзы
Колодка деревянная
со шлифовальной шкуркой
Кисть-ручник
волосяная
Кисть маховая для
огрунтовки поверхности мыловаром
Ведро
|
ДО НАЧАЛА РАБОТ
НЕОБХОДИМО:
проверить качество
штукатурки путем простукивания, оштукатурить и просушить отбитые места;
закончить
устройство скрытой электропроводки и прокладку трубопроводов внутренних
санитарно-технических систем, отопления и газоснабжения;
просушить
поверхность стен;
доставить на рабочее
место материалы, инструмент и приспособления.
|
Операция
|
Затраты
труда, чел.-мин
|
Описание
операции
|
Очистка
поверхности стен от затвердевших брызг раствора и грязи (рис. 1)
|
3,5
|
Маляр
стальным шпателем счищает затвердевшие брызги раствора и грязь с поверхности
оштукатуренных стен.
|
Сглаживание
поверхности стен
|
6
|
Круговыми
движениями лещади или пемзы, закрепленной в обойме, маляр сглаживает следы
грубой затирки штукатурки.
|
Расчистка

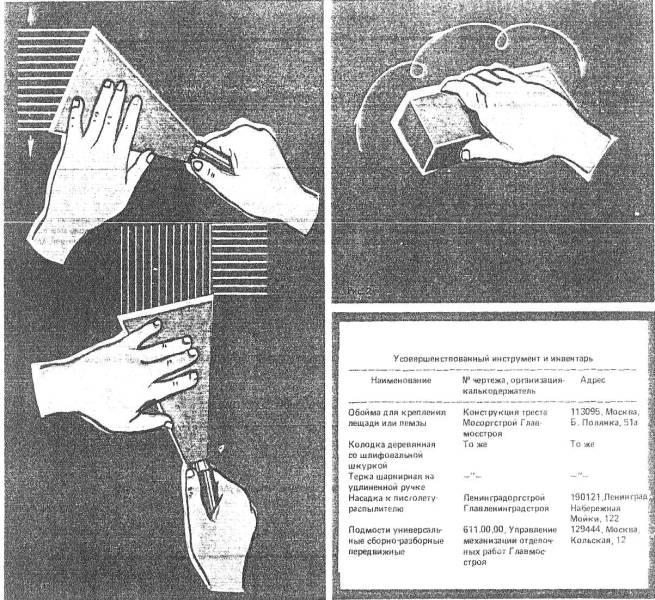

мест, подлежащих подмазке (рис. 2)
|
34
|
Углом
шпателя маляр расчищает трещины и выбоины, подлежащие подмазке и сметает пыль
кистью-ручником.
|
Огрунтовка
стен мыловаром
|
125
|
Маховой
кистью маляр наносит раствор мыловара на поверхность стен и растушевывает его
ровным слоем, не допуская пропусков и подтеков.
|
Заполнение
трещин и выбоин шпатлевочным составом
|
50
|
Маляр
деревянным шпателем в левой руке берет из ведра некоторое количество
шпатлевочного состава, шпателем в правой руке снимает с него немного состава
и наносит на стену, заполняя трещины и выбоины. Разравнивает шпатлевку
движениями шпателя сверху вниз и слева направо.
|
Шлифовка
подмазанных мест
|
41
|
После
просушки шпатлевки маляр шлифует подмазанные места круговыми движениями
шлифовальной шкурки, закрепленной в колодке.
|
Огрунтовка
подмазанных мест
|
35
|
Маховой
кистью маляр наносит на стену раствор мыловара и разравнивает его ровным
слоем по всей поверхности, не допуская пропусков и подтеков.
|
Итого
на 100 м2 поверхности
|
295
|
|
|
ЭФФЕКТИВНОСТЬ
ПРИМЕНЕНИЯ КАРТЫ
|
|
|
|
По КТ
|
По ЕНиР
|
Выработка
на 1 чел.-день, м2 поверхности
|
55
|
50
|
Затраты
труда на 100 м2
поверхности, чел.-ч
|
14,6
|
15,8
|
|
ИСПОЛНИТЕЛЬ
- маляр 3-го разряда
|
ИНСТРУМЕНТ,
ПРИСПОСОБЛЕНИЯ, ИНВЕНТАРЬ
Шпатель
деревянный с рабочей частью из пластмассы (2 шт.)
Ведро
Терка
шарнирная на удлиненной ручке
|
ДО
НАЧАЛА РАБОТ НЕОБХОДИМО:
просушить
огрунтованную поверхность стен;
доставить
на рабочее место материалы, инструмент и приспособления;
установить
подмости.
|
Операция
|
Затраты
труда, чел.-мин
|
Описание
операции
|
Сплошная
шпатлевка поверхности стен (рис. 1)
|
700
|
Маляр
деревянным шпателем в левой руке берет из ведра некоторое количество
шпатлевочного состава, шпателем в правой руке снимает с него немного состава
и наносит на стену. Держа шпатель под углом 20-30° к поверхности стены,
разравнивает шпатлевку движением шпателя сверху вниз и слева направо до
образования ровного слоя толщиной до 1 мм. Излишки состава собирает и кладет
на шпатель в левой руке. Так же заполняет все неровности и повреждения на
поверхности стены.
|
Шлифовка

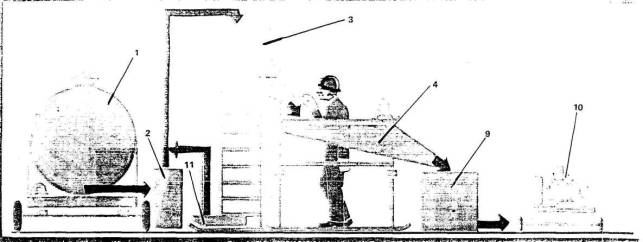

прошпатлеванной поверхности стен (рис. 2)
|
180
|
После
просушки шпатлевки маляр шлифует нанесенный слой шарнирной теркой, передвигая
ее в разных направлениях, до получения ровной и гладкой поверхности.
|
Итого
на 100 м2 поверхности
|
880
|
|
|
ЭФФЕКТИВНОСТЬ
ПРИМЕНЕНИЯ КАРТЫ
Выработка на 1
чел.-день - 520 м2 поверхности
Затраты труда на
100 м2 поверхности - 1,58 чел.-ч
|
-
|
ИСПОЛНИТЕЛИ
Маляр 4-го разряда
(М1)
Маляры 3-го
разряда (М3, М4)
Маляр 2-го разряда
(М2)
|
ИНСТРУМЕНТ,
ПРИСПОСОБЛЕНИЯ, ИНВЕНТАРЬ
Компрессор
передвижной
Пистолет-распылитель
Насадка к
пистолету-распылителю
Смеситель
турбулентный вместимостью 40 л
Вибросито с
ячейками размером 1,5-2 мм
Бачок конусный
Растворонасос
Кабель ШРПС (3´2,5+1´1)
Емкость для воды вместимостью
1500 л
Емкость для
мыльно-клеевого раствора вместимостью 100 л
Шланги резиновые
диаметром 25 мм для подачи воды, шпатлевочного и мыльно-клеевого составов
Шланги резиновые
диаметром 12 мм для подачи шпатлевочного состава к пистолету-распылителю
Шланги резиновые
диаметром 9 мм для подачи воздуха
Молоток слесарный
Пила-ножовка
Подмости
универсальные сборно-разборные, передвижные
Емкость для
готового состава
|
ДО НАЧАЛА РАБОТ
НЕОБХОДИМО:
закончить все
общестроительные и специальные работы;
отеплить помещение
и обеспечить температуру воздуха не ниже 8° С;
обеспечить
достаточную освещенность и подвести силовую электропроводку для питания
механизмов;
выполнить
частичную подмазку и шлифовку подмазанных мест;
доставить на
рабочее место механизмы и инструмент;
просушить
помещение (допустимая влажность бетонных и оштукатуренных поверхностей - не
более 8%, относительная влажность в помещении - не более 70%).
|
Операция
|
Продолжительность
процесса, мин
|
Продолжительность
операции, мин
|
Затраты
труда, чел.-мин
|
Описание
операции
|
|
Приготовление

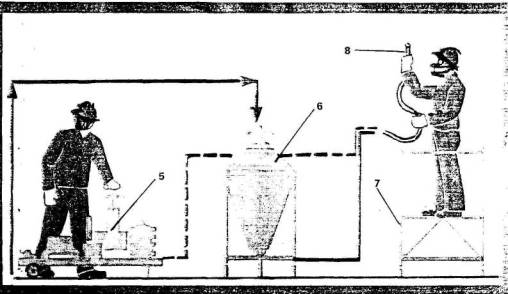

шпатлевки (рис.1)
|
|
34
|
68
|
Подобрав
по таблице компоненты, М3 загружает их в смеситель, М4 добавляет ковшом воду
и мыльно-клеевой раствор, после чего, включив бачок, перемешивают компоненты
до требуемой вязкости, которую определяют погружением в состав стального
штыря. (Составляющие дозируют мерной тарой.) Пригодный для работы состав
должен медленно, каплями стекать со штыря. Открыв крышку затвора, М4
выгружает смесь на вибросито с лотком и включает его.
|
Загрузка
бачка ЛОС (рис. 2)
|
|
4
|
8
|
МЗ
отвинчивает крышку бачка ЛОС и опускает шланг для подачи готовой шпатлевки,
М4 по его сигналу включает растворонасос. После заполнения бачка шпатлевочным
составом М4 выключает насос, М3 закрывает крышку бачка и плотно завинчивает
ее барашковым винтом.
|
Установка
подмостей
|
|
14
|
28
|
М1
и М2 передвигают универсальные сборно-разборные передвижные подмости и
устанавливают их на расстоянии 30-50 см от стены. Затем закрепляют подмости
колодками, подкладывая их под катки.
|
Нанесение

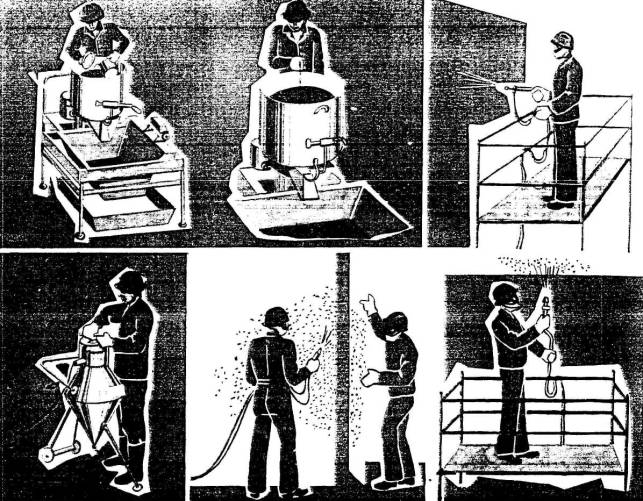

шпатлевки на поверхность стен или потолков (рис. 3-5)
|
|
24
|
48
|
М1,
находясь на подмостях и держа пистолет-распылитель на расстоянии 40-50 см от
поверхности, подает сигнал М2 включить компрессор, после чего нажимает на
курок пистолета и наносит шпатлевку на поверхность плавными
возвратно-поступательными движениями, перекрывая ранее обработанные участки.
М2 следит за работой компрессора, а при шпатлевке участков, примыкающих к
оконным и дверным откосам, с помощью защитных козырьков предохраняет от брызг
состава окна и двери. Козырьки держит под углом 45° к плоскости окна или
дверей.
|
Итого на 160 м2
поверхности (одна заправка бачка ЛОС)
|
152
|
|
СХЕМА ОРГАНИЗАЦИИ РАБОЧЕГО МЕСТА
1 - емкость для воды вместимостью 1500; 2 - емкость для мыльно-клеевого раствора
вместимостью 100 л; 3 - турбулентный смеситель СБ-43 вместимостью 40 л; 4 -
вибросито с лотком; 5 - компрессор СО-7А; 6 -конусный бачок ЛОС; 7 -
универсальные сборно-разборные передвижные подмости; 8 - пистолет-распылитель;
9 - емкость для готового шпатлевочного состава; 10 - растворонасос; 11 -
емкость для состава ОКС В комплект входят карты следующих
трудовых процессов: Сортировка и обрезка плиток
"А к ми гран" (КТ-8.0-0.1-81) ; Разбивка осей направляющих
профилей (КТ-8.0-0.2-81); Подготовка деталей рабочего
каркаса (КТ-8.0-0.3-81) ; Установка подвесок на стальной
каркас (КТ-8.0-0.4-81) ; Установка и предварительное
закрепление направляющих (КТ-8.0-05-81); Выверка и окончательное
закрепление направляющих (КТ-8.0-0.6-81); Укладка рядовых плиток
"Акмигран" (КТ-8.0-0.7-81); Укладка фризовых плиток
"Акмигран" (КТ-8.0-0.8-81) . Нормативные данные получены на
основе наблюдения и отбора наиболее рациональных приемов труда с применением
усовершенствованных инструмента, приспособлений и инвентаря. Режим труда принят из условия
оптимально высокого темпа выполнения трудовых процессов; продолжительность
отдыха составляет по отдельным картам до 12% от общего объема трудовых затрат;
продолжительность подготовительно-заключительных работ - 3% в соответствии с
Основами методики технического нормирования труда в строительстве. Вып.1. (М.,
Стройиздат, 1967) . Устройство подвесных потолков из
плит "Акмигран" позволяет избавиться от мокрых процессов, повысить
акустические и декоративные качества потолков, сократить сроки работ и снизить
затраты труда. Высокое качество работ может быть
обеспечено при выполнении их в строгом соответствии со СНиП. Работы следует выполнять,
соблюдая правила техники безопасности и охраны труда рабочих согласно СНиП III-А.II-70.
|
ЭФФЕКТИВНОСТЬ
ПРИМЕНЕНИЯ КАРТЫ
Выработка на 1
чел. день - 52 м2 потолка
Затраты труда на
10 м2 потолка - 1,53 чел.-ч
|
|
ИСПОЛНИТЕЛЬ -
монтажник 2-го разряда
|
ИНСТРУМЕНТ,
ПРИСПОСОБЛЕНИЯ, ИНВЕНТАРЬ
Пила-ножовка узкая
для обрезки плиток
Метр стальной
складной для разметки плиток
Верстак (1600´800´700 мм) для
сортировки плиток
Линейка деревянная
для разметки плиток
Шаблон для
проверки прямоугольности и размеров плиток
Ящик (650´350´350 мм) для
укладки отобранных плиток (2 шт.)
|
ДО НАЧАЛА РАБОТ
НЕОБХОДИМО
доставить на
рабочее место необходимое число плиток "Акмигран", инструмент и
приспособления.
|
Операция
|
Затраты
труда, чел. мин
|
Описание
операции
|
Сортировка,

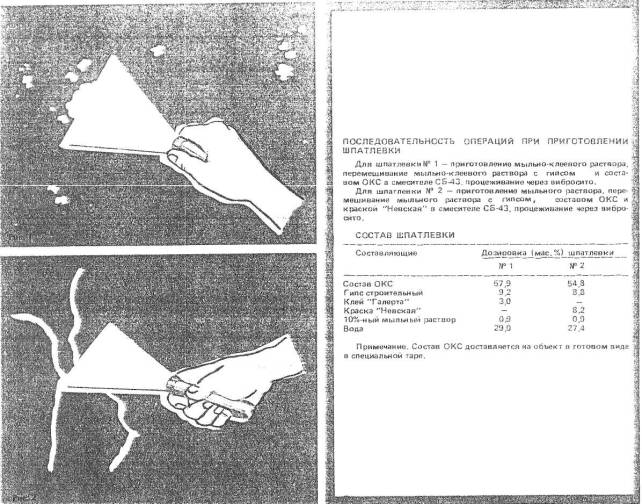

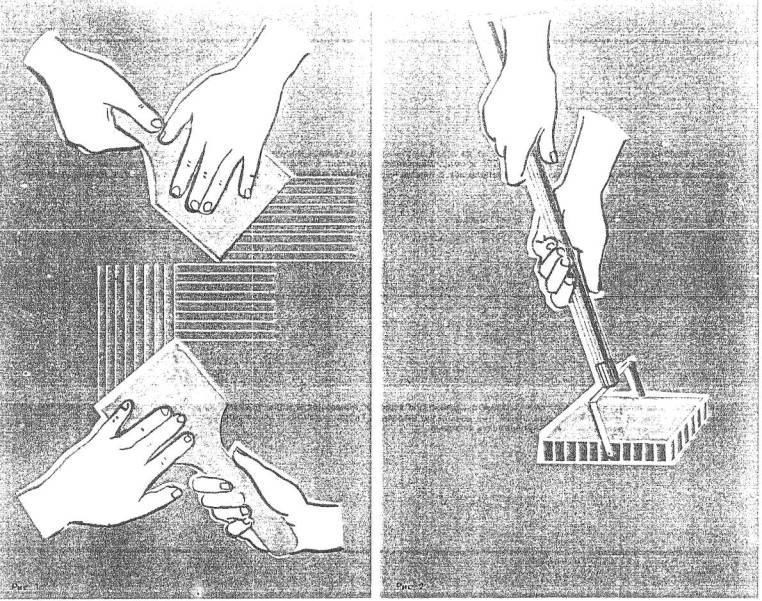

проверка формы и размеров плиток (рис. 1)
|
52
|
Монтажник
сортирует плитки по цвету и с помощью шаблона проверяет их форму и размеры.
|
Обрезка
плиток
|
20
|
Плитки
с прямыми углами, нос разной длиной сторон монтажник укладывает на верстак,
размечает по размерам и обрезает ножовкой.
|
Укладка
отобранных плиток в ящики
|
20
|
Отобранные
и обрезанные плитки монтажник укладывает в ящики по 30 шт.
|
Итого
на 10 м2 потолка
|
92
|
|
|
ЭФФЕКТИВНОСТЬ
ПРИМЕНЕНИЯ КАРТЫ
Выработка
на 1 чел.-день - 250 м2 потолка
Затраты
труда на 10 м2 потолка - 0,32 чел.-ч
|
|
ИСПОЛНИТЕЛИ
Монтажник
4-го разряда (M1)
Монтажник
3-го разряда (М2)
|
ИНСТРУМЕНТ,
ПРИСПОСОБЛЕНИЯ, ИНВЕНТАРЬ
Угольник
деревянный для разбивки осей (2 шт.)
Штырь
стальной диаметром 16 мм, длиной 300 мм (2 шт.)
Молоток
стальной строительный МСТ-3 (2 шт.)
Метр
стальной складной
Столик-подмости
(2 шт.)
Нить
капроновая для разбивки осей (80-100 м)
|
ДО
НАЧАЛА РАБОТ НЕОБХОДИМО:
подготовить
инструмент, приспособления и инвентарь;
проверить
прочность и устойчивость столиков-подмостей.
Разбивку
осей направляющих выполняют после устройства и окраски стального каркаса.
При
больших площадях помещений с резким отклонением от прямоугольной формы оси
разбивают с помощью теодолита.
|
Операция
|
Продолжительность процесса,
мин
|
Продолжительность операции,
мин
|
Затраты труда, чел.-мин*
|
Описание
операции
|
|
Определение
исходных точек
и забивка штырей
|
|
7,5
|
15
|
М1
устанавливает первый угольник в углу, образованном пересечением двух смежных
стен. М2 передвигает второй угольник по противоположной стене до тех пор,
пока он не станет в створе с первым. Наружные вершины угольников определяют
исходные точки, в которых монтажники забивают штыри.
|
Натягивание
капроновой нити
|
|
2
|
4
|
По
забитым штырям М1 и М2 натягивают капроновую нить, которая служит основной
осью.
|
Итого на 10 м2
потолка
|
19
|
|
* Включено время на
подготовительно-заключительные работы и отдых.
|
|
ЭФФЕКТИВНОСТЬ ПРИМЕНЕНИЯ КАРТЫ
Выработка на 1 чел.-день - 123 м2 потолка
Затраты труда на 10 м2 потолка - 0,65 чел.-ч
|
|
ИСПОЛНИТЕЛЬ - монтажник 2-го разряда
|
ИНСТРУМЕНТ - плоскогубцы комбинированные для крепления
скоб-подвесок
|
ДО НАЧАЛА РАБОТ НЕОБХОДИМО
подготовить необходимое число направляющих профилей с
соответствующим набором соединительных скоб ("наездников") и
скоб-подвесок.
|
Операция
|
Затраты труда,
чел.-мин
|
Описание
операции
|

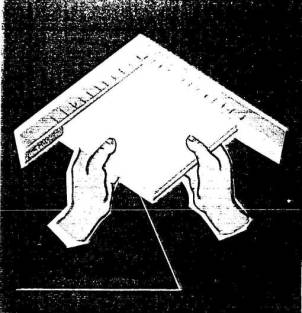

Насадка "наездников" (рис. 1)
|
6
|
Монтажник насаживает на верхнюю полку
направляющих профилей необходимое число "наездников".
|
Крепление скоб-подвесок (рис.2)
|
33
|
Монтажник сгибает скобу-подвеску под
прямым углом, заводит под "наездник" конец скобы без отверстия и
загибает его плоскогубцами.
|
Итого на 10 м2 потолка
|
39
|
|
|
ЭФФЕКТИВНОСТЬ
ПРИМЕНЕНИЯ КАРТЫ
Выработка на 1
чел.-день - 112 м2 потолка
Затраты труда на
10 м2 потолка - 0,72 чел.-ч
|
|
ИСПОЛНИТЕЛИ
Монтажник 4-го
разряда (М1)
Монтажник 3-го
разряда (M2)
|
ИНСТРУМЕНТ,
ПРИСПОСОБЛЕНИЯ, ИНВЕНТАРЬ
Плоскогубцы
комбинированные для крепления подвесок (2 шт.)
Столик-подмости (2
шт.)
|
ДО НАЧАЛА РАБОТ
НЕОБХОДИМО:
доставить на
рабочее место необходимое число подвесок;
проверить
прочность и устойчивость столиков-подмостей.
|
Операция
|
Продолжительность процесса,
мин
|
Продолжительность
операции, мин
|
Затраты труда, чел.-мин*
|
Описание операции
|
|
Навеска подвесок на
стальной каркас (см. рис.)
|
|
7.5
|
16
|
М1 и М2, проверив прочность стального каркаса,
навешивают подвески на его продольные
стержни, с помощью плоскогубцев загибают язычки подвесок под углом 90°
и руками огибают подвески вокруг стержней
каркаса.
|

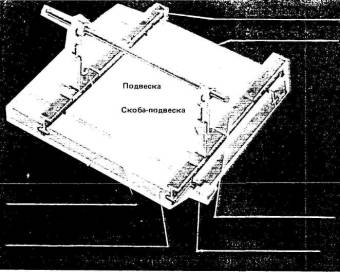

Закрепление подвесок
|
|
14
|
28
|
М1 и М2 с помощью плоскогубцев вставляют отогнутый
язычок подвески в гнездо и загибают его книзу.
|
Итого на 10 м2 потолка
|
43
|
|
* Включено
время на подготовительно-заключительные работы и отдых.
|
|
Усовершенствованные инструмент, приспособления. инвентарь
Наименование
|
№ чертежа,
организация-калькодержатель
|
Адрес
|
Пила-ножовка узкая для
обрезки плиток
|
Каталог-справочник
ЦНИИТЭстроймаша
|
121019, Москва, ул. Маркса
и Энгельса 7/10
|
Угольник деревянный для
разбивки осей
|
То же
|
То же
|
Станок ножовочный
раздвижной для закрепления полотен
|
-"-
|
-"-
|
Уровень гибкий водяной для
выверки направляющих
|
-"-
|
-"-
|
Киянка прямоугольная для
сплачивания плиток
|
-"-
|
|
Столик-подмости
|
251-0000, Управление
механизации отделочных работ Главмосстроя
|
129344, Москва, ул.
Кольская. 10
|
Шаблон для проверки
прямоугольности и размеров плиток
|
КТ-8.0-0.1-81
|
-
|
Гребенка длиной 2000 мм для
фиксации расстояния между направляющими
|
КТ-8.0-0.5-81
|
-
|
|
ЭФФЕКТИВНОСТЬ
ПРИМЕНЕНИЯ КАРТЫ
Выработка на 1
чел.-день - 35 м2 потолка
Затраты труда на
10 м2 потолка - 2,27 чел.-ч
|
|
ИСПОЛНИТЕЛИ
Монтажник 4-го
разряда (М1)
Монтажник 3-го
разряда (М2)
|
ИНСТРУМЕНТ,
ПРИСПОСОБЛЕНИЯ, ИНВЕНТАРЬ
Ключ гаечный
торцовый для закрепления подвесок (2 шт.)
Рейка деревянная
длиной 2000-2500 мм
Полотно ножовочное
для обрезки направляющих (2 шт.)
Станок ножовочный
раздвижной для закрепления полотен (2 шт.)
Плоскогубцы
комбинированные для крепления направляющих (2 шт.)
Столик-подмости (2
шт.)
Гребенка длиной
2000 мм для фиксации расстояния между направляющими (4 шт.)
|
ДО НАЧАЛА РАБОТ
НЕОБХОДИМО:
подать на рабочее
место инструмент, приспособления и материалы;
проверить
прочность и устойчивость столиков-подмостей.
|
Операция
|
Продолжительность
процесса, мин
|
Продолжительность
операции, мин
|
Затраты
труда, чел.-мин*
|
Описание
операции
|
|
Обрезка направляющих
|
|
2,5
|
5
|
М1
и М2 размечают направляющие профили по длине и разрезают их ножовкой, положив
обрезаемую направляющую на столик-подмости.
|
Подвешивание направляющих
(рис. 1, 2)
|
|
63
|
126
|
М1
и М2, стоя на столиках-подмостях, устанавливают (по оси и отметкам,
вынесенным на стены) и закрепляют на подвесках в проектном положении один
направляющий профиль. Для этого с помощью гаечных ключей соединяют болтами
подвески со скобами-подвесками. Все последующие направляющие профили
устанавливают, соблюдая уровень с помощью рейки и фиксируя расстояние между
направляющими с помощью гребенки.
|
Стыковка направляющих по
длине (рис. 3)
|
|
3
|
6
|
М1
и М2 с помощью плоскогубцев стыкуют направляющие профили по длине
соединительными планками.
|
Итого
на 10 м2 потолка
|
137
|
|
* Включено время на
подготовительно-заключительные работы и отдых.
|
|
ЭФФЕКТИВНОСТЬ
ПРИМЕНЕНИЯ КАРТЫ
Выработка на 1
чел.-день - 150 м2 потолка
Затраты труда на
10 м2 потолка - 0,53 чел.-ч
|
|
ИСПОЛНИТЕЛИ
Монтажник 4-го
разряда (M1)
Монтажник 3-го разряда
(М2)
|
ИНСТРУМЕНТ,
ПРИСПОСОБЛЕНИЯ, ИНВЕНТАРЬ
Уровень гибкий
водяной для выверки направляющих
Ключ гаечный
торцовый (2 шт.)
Столик-подмости (2
шт.)
Гребенка длиной
2000 мм для фиксации расстояния между направляющими (4 шт.)
|
ДО НАЧАЛА РАБОТ НЕОБХОДИМО:
доставить на
рабочее место инструмент, приспособления и инвентарь;
проверить
прочность и устойчивость столиков-подмостей.
|
Операция
|
Продолжительность
процесса, мин
|
Продолжительность
операции, мин
|
Затраты труда, чел.-мин*
|
Описание операции
|
|
Выверка вертикальных
отметок направляющих (рис. 1)
|
|
6
|
12
|
М1 и М2 с помощью
водяного уровня выверяют соответствие вертикальных отметок направляющих
профилей проектным, вынесенным на стену. Выверку начинают от крайней
направляющей.
|
Выверка расстояний между
направляющими (рис. 2)
|
|
4
|
8
|
Расстояния между
направляющими профилями фиксируют с помощью гребенок, которые устанавливают
через каждый метр по длине направляющих.
|
Окончательное закрепление
направляющих (рис. 3)
|
|
6
|
12
|
M1 и М2 гаечными ключами окончательно
закрепляют выверенные направляющие, закручивая гайки болтов на подвесках.
|
Итого на 10 м2
потолка
|
|
32
|
|
* Включено время на
подготовительно-заключительные работы и отдых.
|
|
|
ЭФФЕКТИВНОСТЬ ПРИМЕНЕНИЯ КАРТЫ
Выработка на 1 чел.-день - 17,7 м2 плиток
Затраты труда на 10 м2 плиток - 4,5 чел.-ч
|
|
ИСПОЛНИТЕЛИ
Монтажник 4-го
разряда (M1)
Монтажник 3-го
разряда (M2)
|
ИНСТРУМЕНТ,
ПРИСПОСОБЛЕНИЯ, ИНВЕНТАРЬ
Киянка
прямоугольная для сплачивания плиток (2 шт.)
Столик-подмости (2
шт.)
|
ДО НАЧАЛА РАБОТ
НЕОБХОДИМО:
оштукатурить и подготовить
поверхность стен под окончательную отделку;
подать на рабочее
место инструмент, приспособления и инвентарь, проверить прочность и
устойчивость столиков-подмостей.
|
Операция
|
Продолжительность
процесса, мин
|
Продолжительность
операции, мин
|
Затраты
труда, чел.-мин*
|
Описание
операции
|
|
Укладка
плиток между направляющими (рис. 1)
|
|
4,5
|
9
|
М1
и М2 вставляют плитки пазами между нижними полками направляющих.
|
Установка
шпонок (рис. 2)
|
|
3
|
6
|
M1 и М2 устанавливают в
пазах каждой плитки по две фибровые шпонки.
|
Сплачивание
плиток (рис. 3)
|
|
3
|
6
|
М1
и М2 подбивают киянками вставленные в пазы плитки шпонки, надвигают следующую
плитку и с помощью деревянной бобышки и киянки сплачивают их.
|
Расчистка
швов
|
|
3
|
6
|
М1
и М2 расчищают швы между плитками, где это необходимо.
|
Итого на 1 м* плиток
|
27
|
|
* Включено время на
подготовительно-заключительные работы и отдых.
|
|
|
ЭФФЕКТИВНОСТЬ
ПРИМЕНЕНИЯ КАРТЫ
Выработка на 1
чел.-день - 14,2 м2 плиток
Затраты труда на
10 м2 плиток - 5,6 чел.-ч
|
|
ИСПОЛНИТЕЛИ
Монтажник 4-го
разряда (М1)
Монтажник 3-го
разряда (М2)
|
ИНСТРУМЕНТ,
ПРИСПОСОБЛЕНИЯ, ИНВЕНТАРЬ
Молоток стальной
строительный МСТ-3 (2 шт.)
Шлямбур для
пробивки отверстий (2 шт.)
Столик-подмости (2
шт.)
Электросверло И-90
Верстак (1600´800´700 мм) для
обрезки плиток
Метр стальной
складной для разметки плиток
Пила-ножовка узкая
для обрезки плиток
Киянка
прямоугольная для сплачивания плиток (2 шт.)
Шнур разметочный
длиной 15 м
|
ДО НАЧАЛА РАБОТ
НЕОБХОДИМО:
оштукатурить и
подготовить стены под окончательную отделку;
уложить рядовые
плитки по всей площади потолка.
Если в стенах нет
закладных деталей для опоры фризовых плиток "Акмигран", на них
устанавливают дюралюминиевый уголок. Работы выполняют в следующем порядке:
размечают на стенах линии низа потолка; пробивают в стенах отверстия и
устанавливают а них деревянные пробки на гипсовом растворе; сверлят в
вертикальной полке уголка отверстия для гвоздей; прибивают уголки гвоздями к
пробкам.
|
Операция
|
Продолжительность
процесса, мин
|
Продолжительность
операции, мин
|
Затраты труда, чел.-мин*
|
Описание операции
|
|
Установка дюралюминиевого
уголка
|
|
12
|
24
|
|
Разметка на стене линии
низа потолка
|
|
1,5
|
3
|
М1 и М2 отбивают на
стенах шнуром линии на уровне низа потолка.
|
Пробивка отверстий в
стене
|
|
5
|
10
|
М1 и М2 шлямбурами пробивают
отверстия в стене для крепления уголка.
|
Установка в отверстия
деревянных пробок
|
|
1
|
2
|
M1 подготовляет пробки и гипсовый раствор. М2
забивает деревянные пробки в отверстия, заполнив их предварительно гипсовым
раствором.
|
Сверление отверстий в
вертикальной полке уголков
|
|
1,5
|
3
|
М1 измеряет расстояние
между пробками и переносит эти размеры на уголок. М2 в намеченных местах
сверлит отверстия для гвоздей.
|
Установка и прибивка
уголков гвоздями
|
|
3
|
6
|
M1 и М2 совмещают отверстия уголков с
деревянными пробками в стенах и прибивают уголки гвоздями.
|
Определение величины и
разметка фризовых плиток
|
|
20
|
20
|
М1 замеряет расстояние
между уголком и направляющей, переносит эти размеры на плитки и маркирует их
по порядку.
|
Обрезка фризовых плиток
по размерам
|
|
20
|
20
|
М2обрезает плитки
соответственно сделанным замерам.
|
Укладка фризовых.плиток
|
|
135
|
270
|
M1 и М2 укладывают обрезанные плитки между крайней
направляющей и уголком на стене, вставляют шпонки и сплачивают плитки.
|
Итого на 10 м2
плиток
|
334
|
|
* Включено время на
подготовительно-заключительные работы и отдых.
|
|
| |
|
