МИНИСТЕРСТВО СВЯЗИ СОЮЗА ССР СПЕЦИАЛИЗИРОВАННОЕ КОНСТРУКТОРСКО-ТЕХНОЛОГИЧЕСКОЕ БЮРО СТРОИТЕЛЬНОЙ
ТЕХНИКИ И СВЯЗИ
СОГЛАСОВАНО
|
УТВЕРЖДАЮ
|
Главный
инженер треста “Межгорсвязьстрой”
Стукалин
Ю. А.
“29”
ноября 1988 г.
|
Зам.
начальника ССКТБ
Тер-Аванесов
Г. Н.
“14”
ноября 1988 г.
|
РУКОВОДСТВО
ПО СОСТАВЛЕНИЮ ПРОЕКТОВ ПРОИЗВОДСТВА РАБОТ
(ППР) НА СТРОИТЕЛЬСТВО ЛИНЕЙНЫХ СООРУЖЕНИЙ
МАГИСТРАЛЬНЫХ И ВНУТРИЗОНОВЫХ КАБЕЛЬНЫХ
ЛИНИЙ СВЯЗИ Настоящее Руководство
разработано ССКТБ взамен действующих “Рекомендаций по составлению проектов
производства работ на строительство линейных сооружений междугородных кабельных
линий связи” (М.: ССКТБ, 1982). Разработка вызвана отменой
“Инструкции по разработке проектов организации строительства и проектов
производства работ. СН 47-74” (М.: Стройиздат, 1975), выходом в свет СНиП 3.01.01-85 “Организация
строительного производства”, определяющего состав и формы основных документов
проектов производства работ и новых Единых норм и расценок на строительные,
монтажные и ремонтно-строительные работы: сборника Е-24 “Монтаж сооружений связи”, выпуск 1 “Кабельные линии
связи” и сборника Е-2 “Земляные работы”,
выпуск 1, являющихся основными документами для составления ведомости нормативов
трудоемкости работ (см. прилож. 2). В Руководство включены
справочные материалы, необходимые для расчета потребности в автотранспортных
средствах и механизмах (см. прилож.
3-8). Руководство предназначено
для инженерно-технических работников строительно-монтажных организаций
Министерства связи СССР, осуществляющих строительство линейных сооружений
магистральных и внутризоновых кабельных линий связи. Информацию о применении в
строительном производстве настоящего Руководства, а также предложения по
совершенствованию процесса составления ППР просьба направлять по адресу:
107066, Москва, Б-66, Нижняя Красносельская ул., д. 13. Руководство разработано
Каневским Ю.Г. Содержание 1. ОБЩИЕ ПОЛОЖЕНИЯ1.1. Проект производства
работ (ППР) является документом инженерной подготовки производства,
определяющим рациональную организацию работ на строительстве линейных
сооружений магистральной внутризоновой линии связи или ее участке. Он составляется в целях
определения наиболее эффективных методов выполнения строительно-монтажных
работ, способствующих снижению себестоимости и трудоемкости, сокращению
продолжительности строительства объекта, улучшению качества работ, повышению
степени использования рабочей силы, машин и механизмов. 1.2. Данные ППР должны
служить основой для принятия решений о выделении для строительства
соответствующей рабочей силы и материально-технических ресурсов. 1.3. ППР, как правило,
разрабатывается планово-производственным отделом строительно-монтажной
организации при участии линейного персонала (прорабы, мастера). На крупные и сложные объекты
ППР могут составляться проектными организациями или ССКТБ по заказам
строительно-монтажных организаций. 1.4. Составленный ППР
утверждается главным инженером строительно-монтажной организации. 1.5. Утвержденный проект
производства работ должен быть передан на строительный участок за два месяца до
начала работ. 1.6. При разработке ППР
должны быть согласованы сроки выполнения работ специализированными
субподрядными организациями (например, по подводно-техническим или буровзрывным
работам, восстановлению уличных покровов и т.п.). 1.7. Проект производства
работ должен быть увязан со сроками поставки кабельных изделий, НУП,
контейнеров, вводного оборудования, арматуры, основных материалов, с общим графиком
строительства КЛС как в части использования механизмов, транспорта и рабочей
силы, так и в части согласования сроков постройки других сооружений, от которых
зависит комплексное окончание всех работ (например, готовность технических
зданий, установка металлоконструкций и т.д.). 1.8. В отдельных случаях,
при особо сложных условиях выполнения работ, связанных с бездорожьем или
ограниченными сроками пользования дорогами, горными условиями, сложными
гидрогеологическими и другими факторами, рекомендуется наряду с ППР на
выполнение основных работ составлять ППР на подготовительный период
строительства. 1.9. В соответствии с п.
3.2. СНиП 3.01.01-85
“Организация строительного производства” запрещается осуществление строительно-монтажных
работ без утвержденного проекта производства работ. 2. ИСХОДНЫЕ ДАННЫЕ, СОСТАВ И СОДЕРЖАНИЕ
ППР2.1. Исходными данными для
разработки ППР служат: а) проектно-сметная
документация. в том числе проект организации строительства (ПОС); б) титульный список или
другой документ, определяющий сроки строительства; в) данные о сроках поставки
оборудования, кабельной продукции, основных материалов, нестандартизованных
изделий; г) данные о наличии средств
механизации и транспорта; д) данные о выделяемых на
строительство рабочих кадрах по основным профессиям и ИТР; е) решения, принятые
руководством строительно-монтажной организации по проведению
организационно-технических мероприятий, направленных на совершенствование
организации и технологии строительства, в том числе применение бригадного
подряда, выполнение работ вахтовым методом и т.п.; ж) технологические карты на
строительно-монтажные процессы. 2.2. Проект производства
работ должен содержать следующие документы: а) титульный лист; б) пояснительную записку,
содержащую наименование объекта строительства, данные заказчика и его
реквизиты, условия финансирования, обеспеченность проектной документацией,
должности и фамилии ответственного исполнителя, ответственных представителей
заказчика и строительно-монтажной организации, краткую техническую
характеристику объекта, обоснование решений по производству работ,
технико-экономические показатели, включая объемы и продолжительность выполнения
строительно-монтажных работ; в) скелетную схему кабельной
трассы; г) календарный план (или
сетевой график) производства работ; д) график потребности в
рабочих кадрах; е) схему транспортировки
кабеля и оборудования на приобъектные склады и по трассе; ж) расчет потребности в
транспортных средствах; з) расчет потребности в
строительных машинах и механизмах; и) график
материально-технического обеспечения. 2.3. ППР должен быть
разработан с учетом: а) комплексного выполнения
всех работ и обеспечения их завершения в установленные сроки по этапам,
участкам, направлениям и по объекту в целом; б) комплексной механизации
работ и максимального использования строительных машин и механизмов; в) концентрации машин,
механизмов, рабочей силы и материальных ресурсов на пусковых объектах; г) применения поточных
методов строительства, совмещения строительных процессов, внедрения бригадного
подряда; д) круглогодичного или
максимально удлиненного времени производства работ. При определении сроков
выполнения работ следует учитывать климатические условия, разливы рек,
состояние дорог, характер местности и грунтов, условия выполнения работ на
посевных площадях и в охранных зонах; е) выполнения технологии
производства строительно-монтажных работ, предусмотренной “Руководством по
строительству линейных сооружений магистральных и внутризоновых кабельных линий
связи” (М.: Радио и связь, 1986); ж) соблюдения правил техники
безопасности, охраны труда и производственной санитарии; з) обеспечения высокого
качества работ. 3. ПОРЯДОК И МЕТОДИКА СОСТАВЛЕНИЯ ППР3.1. Перед составлением ППР
необходимо: а) тщательно изучить
проектно-сметную документацию и другие документы, определяющие исходные данные
для составления ППР, а также ознакомиться с трассой кабельной линии связи
непосредственно на местности; б) уточнить плановые сроки
строительства; в) ознакомиться с документами
материально-технического обеспечения, сроками поставки и адресами отгрузки
кабелей, контейнеров и цистерн НУП, нетиповых изделий, других материалов; г) уточнить данные о
выделяемых на строительство рабочих кадрах, ИТР, транспортных средствах, строительных
машинах и механизмах; д) ознакомиться с
организационно-техническими мероприятиями, намечаемыми руководством
строительно-монтажной организации к проведению на строительстве, с целью
совершенствования организации и технологии работ, сокращения сроков
строительства. 3.2. Главным документом ППР,
определяющим организацию и технологическую последовательность выполнения
строительно-монтажных работ, является календарный план производства работ. Составление других
документов ППР связано с получением расчетных данных для его составления. 3.3. Порядок составления
проекта проекта производства работ: а) разрабатывают основные
принципы организации работ: состав и расстановку производственных
подразделений, их дислокацию и участки работы; расстановку линейного персонала,
пункты сосредоточения механизированных колонн, направления их работы;

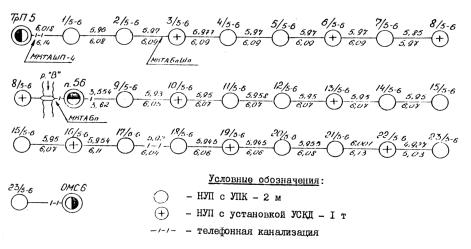

технологическую последовательность работ; б) пользуясь данными рабочей
документации, составляют скелетную схему магистральной или внутризоновой линии
связи (форма 3); в) составляют таблицу
объемов работ, их трудоемкости и продолжительности (см. прилож. 1). При ее составлении в графы
2, 3 и 4 вписывают соответственно наименования видов работ в технологической
последовательности их выполнения. Указанные данные находят в рабочих чертежах. В графах 5, 6, 7 проставляют
соответственно шифр нормативного документа, состав бригады (звена) и
трудоемкость на единицу работ. Эти данные находят в ведомости нормативов
трудоемкости работ по строительству линейных сооружений магистральных линий
связи (см. прилож. 2). Перемножая трудоемкость
единицы работ на ее объем, находят общую трудоемкость по каждому виду
работ и проставляют ее в графе 8. Суммируя значения
трудоемкостей по видам работ, находят общую трудоемкость работ по объекту. Зная численные составы
бригад (приведенные в графе 6), производят расчеты продолжительности каждого
вида работ, пользуясь формулой: , где в - продолжительность
выполнения работ, дней (смен); а - трудоемкость работ,
чел.-дн.; с - количество рабочих в
колонне, бригаде; Кн.р. - коэффициент, учитывающий
непредвиденные и неучтенные работы (принимается от 1,05 до 1,2, в зависимости
от того, насколько укрупнены нормативы трудоемкости и сложны условия работ); КПр. - коэффициент, учитывающий
планируемое повышение производительности труда по сравнению с достигнутым в
данной строительно-монтажной организации. Например, при выполнении
норм выработки на 105 % коэффициент равен 0,05, на
110 % - 1,1, на 120 % - 1,2 и т.д. Полученные расчетные данные
продолжительности работ проставляют в графу 9. При необходимости произвести
расчет потребности в рабочей силе, например на земляных и других работах, где
численность бригады не определена, задаются продолжительностью работ и,
пользуясь формулой , определяют численность
бригады, необходимую для выполнения данной работы. При определении общей
потребности в рабочей силе “а” будет представлять общую трудоемкость, а “в” -

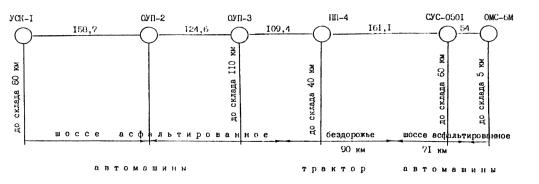

общую продолжительность строительства; г) составляют схему
транспортировки кабеля и оборудования на приобъектные склады и по трассе (форма 6); д) производят расчет
потребности в автотранспортных средствах (форма
7): в графу 1 заносят наименование грузов или вид работы, в графу 2 -
единицы измерения, в графу 3 - количество перевозимых грузов. При выборе транспортных
средств рекомендуется пользоваться данными приложения 3 о максимальном
количестве грузов, перевозимых одной автомашиной с прицепом или без него за
один рейс, а также техническими характеристиками автотранспортных средств,
приведенными в прилож. 4.
Определив тип автомобиля и прицепа, их грузоподъемность, увязанную с
вместимостью, и среднее расстояние перевозки, рассчитывают время пробега в оба
конца на один рейс, количество рейсов одного автомобиля в смену и количество
автомобилей и прицепов, необходимое для выполнения всего объема перевозок по
каждой позиции. Рассчитанные данные
проставляют в соответствующие графы формы 7. При производстве расчетов
необходимо предусматривать их наиболее полную загрузку, совмещая, по
возможности, перевозки на разных видах работ, а также руководствоваться
следующими данными режима работы автотранспорта:
№ п/п
|
Наименование
данных
|
Единица
измерения
|
Показатели
|
1
|
2
|
3
|
4
|
1.
|
Средние скорости движения
автотранспорта
При перевозке грузов по
дорогам:
|
|
|
|
с асфальтовым или бетонным покрытием
|
км/ч
|
20
|
|
щебеночным покрытием
|
км/ч
|
15
|
|
грунтовым или бездорожью
|
км/ч
|
10
|
|
При перевозке рабочих по дорогам:
|
|
|
|
с асфальтовым или бетонным покрытием
|
км/ч
|
30
|
|
щебеночным покрытием
|
км/ч
|
20
|
|
грунтовым или бездорожью
|
км/ч
|
10
|
2.
|
Время простоя автомобилей:
|
|
|
|
под погрузкой
|
ч
|
0,5
|
|
под разгрузкой
|
ч
|
0,5
|
|
при посадке людей
|
ч
|
0,2
|
|
при высадке людей
|
ч
|
0,2
|
3.
|
Продолжительность машино-смены
|
ч
|
6,5
|
4.
|
Время на заправку автомобиля
горючим и сменное обслуживание
|
ч
|
1,7
|
Общую потребность в
автотранспортных средствах с учетом их совмещенной работы и последовательным
использованием в течение строительства на разных видах работ показывают в форме 7а; е) производят расчет
потребности в строительных машинах и механизмах (по форме 8), для чего в графе 1 записывают наименование работ,
на которых должны применяться землеройные, кабелеукладочные, грузоподъемные или
другие машины и механизмы, в графах 2 и 3 проставляются соответственно единица
измерения и объем работ. В графу 4 заносятся наименования механизмов, а в графу
5 - марки, исходя из наличия их в строительно-монтажной организации. В графе 6 проставляют из приложения 1 данные
продолжительности работ, которые соответствуют количеству машино-смен работы
механизмов на данной работе (при односменной работе). Сроки работы механизмов и их
количество определяют при составлении календарного плана, после чего составляют
по форме 8а данные общей потребности в
машинах и механизмах с учетом использования одного и того же механизма на
различных работах в разные сроки. При расчете механизмов
рекомендуется пользоваться приложениями
5, 6, 7, 8, в которых приведены технические данные бульдозеров,
одноковшовых, траншейных экскаваторов и автокранов; ж) по спецификациям и
ведомостям на оборудование, кабельную продукцию, основные материалы и
нестандартизированные изделия составляют график материально-технического
обеспечения (форма 9). По данным отдела снабжения и
производственного отдела в нем указываются сроки обеспечения из наличия на
складах и по выделенным фондам; з) составляют календарный
план производства работ (форма 4). При этом руководствуются
запланированным сроком строительства, сроками поставки кабелей, оборудования и
основных материалов, расчетными данными трудоемкости отдельных видов работ,
продолжительностью их выполнения, требующимся количеством рабочей силы,
транспортных средств, машин и механизмов. При составлении графика
работ необходимо производить взаимную увязку во времени отдельных видов работ.
Она может производиться двумя методами: взаимной увязки ведущих работ,
определяющих темпы и организацию работ, с последующей привязкой к ним остальных
видов работ или взаимной увязки начала, продолжительности и окончания всех
видов работ. В любом случае надо иметь в
виду, что работы по расчистке и планировке трассы, ее разбивке, подготовке к
прокладке строительных длин кабеля, рытью траншей и котлованов, устройству
переходов через автомобильные и железнодорожные дороги должны выполняться с
таким опережением по времени, чтобы обеспечивать намеченные темпы ведущих
работ: прокладки, монтажа кабелей и строительства НУП. При недостаточном темпе
выполнения какого-либо вида работ производят перерасчет потребности в рабочей
силе (или в механизмах), исходя из необходимого срока выполнения работ. Календарный план составляют
в следующей последовательности: - в соответствии с
запланированным сроком строительства определяют дату окончания работ
(предъявление объекта к приемке в эксплуатацию) и отмечают ее на графике
производства работ; - из таблицы объемов работ,
их трудоемкости и продолжительности (см. прилож. 1) в графы 1,2, 3 и 4 календарного плана
заносят соответственно наименования работ в строгой технологической
последовательности их выполнения, единицы измерения, объемы работ,
трудоемкость, состав бригады. В графы 5, 6 по результатам расчетов записывают
продолжительность работ и численность рабочих в смену. В графы 7, 8 по данным
расчета машин и механизмов записывают их наименования, марки и число
машино-смен; - в графике производства
работ обозначают продолжительность каждого вида работ линией, ограниченной
начальным и конечным сроками выполнения работы. Над линией проставляют
продолжительность работы в днях (сменах), под ней - количество рабочих,
выполняющих данную работу. В процессе строительства ход
выполнения работ рекомендуется отмечать цветной линией. В том случае, когда в
процессе строительства, по той или иной причине, сроки выполнения работ изменяются,
график производства работ следует корректировать; и) составляют график
потребности в рабочих кадрах (форма 5),
руководствуясь данными календарного плана; к) заполняют титульный лист
ППР (форма 1) и пояснительную записку (форма 2). Данные для составления
пояснительной записки находят в формах составления ППР, а также подрядном
договоре на строительство объекта.
Форма 1
|
Наименование треста
__________________________________________________________________
Строительно-монтажное
управление___________________
|
|
УТВЕРЖДАЮ
ГЛАВНЫЙ ИНЖЕНЕР СМУ
_______________________________
“_____” ________________
19___ г.
|
ПРОЕКТ
производства работ на строительство линейных
сооружений магистральной (внутризоновой) кабельной
линии связи
Объект______________________________________
участки кабельной
линии______________________
|
|
Начальник
ПТО __________________
подпись, ф. и. о.
|
|
Начальник
участка
(прораб)_________________________
подпись, ф. и. о.
|
|
Инженер
ПТО ___________________
подпись, ф. и. о.
|
Форма 2
ПОЯСНИТЕЛЬНАЯ ЗАПИСКА
I. Общие сведения по
объекту
1. Наименование объекта
_________________________________________
___________________________________________________________________
2. Запланированный срок
строительства _____________________________
___________________________________________________________________
3. Организация-разработчик
проекта ________________________________
___________________________________________________________________
Заказ № ____________________19 ___ г.
_______________________________
4. Заказчик и его
реквизиты_______________________________________
__________________________________________________________________
__________________________________________________________________
5. Договор №
__________________ от ______________________________
6. Сметная стоимость
____________________________________________
7. Финансирование открыто
на сумму _____________________ тыс. руб.
в
_________________________________________________________ банке
8. Форма расчета за
выполненные работы ____________________________
9. Проектная документация
получена ________________________________
дата получения
и проверена ____________________________________________________
должность и ф. и. о.
проверившего
________________________________________________________________
дата проверки
10. Ответственные
исполнители (начальник участка, прораб, мастера)
__________________________________________________________________
__________________________________________________________________
11. Ответственный
представитель заказчика _________________________
__________________________________________________________________
должность, ф. и. о.
12. Ответственный
представитель СМУ (ПМК), осуществляющий контроль за строительством
__________________________________________________
должность, ф. и. о.
|
|
II. Краткая техническая
характеристика объекта
Тип кабеля
___________________, система уплотнения________________
Общая протяженность трассы ___________________ км.
Глубина прокладки кабеля в грунте
__________________________
Трасса проходит
___________________________________________________
___________________________________________________________________
краткая
характеристика трассы
Грунты по трассе _______________ группы
________________ км,
________________ км, ______________________ группы
______________ км,
В соответствии с рабочими
чертежами ППР предусматривает выполнение следующих основных работ:
вырубку просек __________________________________
км,
прокладку кабеля кабелеукладчиком ________________
км,
разработку грунта экскаватором
____________________ км,
разработку грунта вручную ________________________
км,
прокладку кабеля в траншее
________________________ км,
монтаж муфт на кабеле ____________________________
шт.,
строительство НУПов _____________________________
шт.,
строительство кабельной канализации
_______________ км.
Трасса пересекает
___________________ автомобильных (железных) дорог, через которые
предусматривается устройство _______ переходов открытым способом и
_________________ переходов методом горизонтального бурения.
Через водные преграды
запроектировано __________________ русловых, ___________________ мостовых
переходов.
Для защиты кабеля от
ударов молнии предусматриваются следующие мероприятия:
______________________________________________________
__________________________________________________________________
________________________________________________________________
|
III. Вопросы
организации строительства
На основании решения,
принятого СМУ ______, на объекте для производства работ организуется
____________ строительно-монтажных участков.
СУ-1 для производства
работ на участке ___________________________
________________________________________________________________
СУ-2 на участке
_________________________________________________
СУ-3 на участке
_________________________________________________
Место дислокации участка
(участков) _____________________________
________________________________________________________________
________________________________________________________________
Для выполнения работ
формируются:
1. ____________
механизированные колонны по прокладке кабеля, троса грозозащиты.
2. _____________ колонны
по механизированной разработке грунта в траншеях и котлованах и прокладке в
них кабеля и троса грозозащиты.
3. _____________ бригада
по вырубке просеки и сопутствующим работам.
4. ______________ бригад
по устройству переходов методом горизонтального бурения.
5. ________________ колонн
по строительству НУПов.
6. ________________ бригад
по прокладке кабеля, троса вручную, разработке и засыпке грунта в траншеях и
котлованах вручную.
7. ________________ бригад
по строительству кабельной канализации.
8. ________________ бригад
по протягиванию кабеля в телефонной канализации.
9. ________________
звеньев по монтажу муфт и оконечных устройств.
10. _______________
звеньев по электрическим измерениям смонтированных участков кабелей.
Работы, выполняемые по
субподряду:
Вид работ
|
Сметная
стоимость, тыс. руб.
|
Наименование
организации субподрядчика
|
ИТОГО:
|
|
|
Мероприятия по организации
работ, принятые руководством СМУ (ПМК), направленные на сокращение сроков
строительства
__________________________________________________________________
__________________________________________________________________
__________________________________________________________________
|
IV. Технико-экономические
показатели
1. Продолжительность
строительства ____________ дней, с “____”______ 19 ___ г. по “____” ______
19___ г.
2. Общая трудоемкость
строительно-монтажных работ ______________
3. Затраты труда на
единицу строительной продукции (на 1 км КЛС)
__________________________________________________________________
4. Средняя выработка на
рабочего _________________________________
При производстве работ
должны выполняться требования “Руководства по строительству линейных
сооружений магистральных и внутризоновых кабельных линий связи” (М.: Радио и
связь, 1986), а также “Правил техники безопасности при работах на кабельных
линиях связи и проводного вещания” (М.: Связь, 1979).
Проверка качества
строительно-монтажных работ должна производиться в соответствии со “Схемами
операционного контроля качества при строительстве линейных сооружений
кабельных магистралей” (М.: ССКТБ, 1977).
|
Форма 3 Скелетная схема трассы
магистральной кабельной линии
Форма 4 Календарный план производства работ по
строительству линейных
сооружений магистральной (внутризоновой) линии связи
Наименование
работ
|
Объем работ
|
Трудоемкость,
чел.-дн.
|
Продолжительность
работы, дн.
|
Численность
рабочих в смену
|
Требуемые машины
|
График работ по
месяцам
|
единица
измерения
|
количество
|
наименование
|
число маш.-смен
|
I
|
II
|
III
|
IV
|
V
|
VI
|
VII
|
VIII
|
IX
|
X
|
XI
|
XII
|
1
|
2
|
3
|
4
|
5
|
6
|
7
|
8
|
9
|
10
|
11
|
12
|
13
|
14
|
15
|
16
|
17
|
18
|
19
|
20
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Форма 5 График потребности в рабочих кадрах
Наименование
работ
|
Состав звена,
бригады
|
Срок выполнения
|
Количество
звеньев, бригад
|
Среднесуточное количество
рабочих, чел.
|
профессия
|
количество чел.
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Форма 6 СХЕМА ТРАНСПОРТИРОВКИ ОТ СТАНЦИИ ЖЕЛЕЗНОЙ
ДОРОГИ ДО ПРИОБЪЕКТНОГО СКЛАДА И РАЗВОЗКИ ПО ТРАССЕ КАБЕЛЯ, ОБОРУДОВАНИЯ И
МАТЕРИАЛОВ
Среднее расстояние перевозки
от станций железной дороги до приобъектного склада - 72 км. Среднее расстояние развозки
по трассе - 65 км. Доставка дорожных плит для
НУП 6/2, 6а/2, 6б/2, 20а/2, 20б/2 от станций железной дороги - 210 км. То же для НУП 20а/1 и 20б/1
- 125 км. Форма 7 Расчет потребности в автотранспортных
средствах (с примером заполнения)
Наименование
грузов, вид работы
|
Единица
измерения
|
Количество
грузов
|
Тип
автотранспортных средств
|
Грузоподъемность
автомашины, т
|
Среднее
расстояние перевозки, км
|
Время пробега в
оба конца за один рейс, ч
|
Количество
рейсов одной машины в смену
|
Количество
машино-смен на объем перевозки
|
Потребное
количество машин
|
Сроки выполнения
работ
|
среднее
количество грузов, перевозимых за рейс
|
1
|
2
|
3
|
4
|
5
|
6
|
7
|
8
|
9
|
10
|
11
|
Перевозка барабанов с кабелем от ж/д станции до кабельной
площадки
|
|
1229
321
|
КрАЗ-255Б с прицепом Т-151А
|
7,5/2, бар. № 20 20/4 бар. № 20
|
19
|
3
|
2
|
27
|
1*
|
апрель-май
|
То же, троса
|
то же
|
40,73
33
|
то же
|
7,5/5, бар. № 10 20/14 бар. №
10
|
19
|
3
|
2
|
1
|
1*
|
апрель
|
Перевозка барабанов с кабелем от кабельной площадки по
трассе
|
то же
|
1229
321
|
то же
|
7,5/2, бар. № 20 20/4 бар. № 20
|
80
|
9
|
0,5
|
107
|
1*
|
май-сентябрь
|
То же, троса
|
то же
|
40,73
33
|
то же
|
7,5/15, бар. № 10 20/14 бар. №
10
|
80
|
9
|
0,5
|
4
|
1*
|
то же
|
Перевозка тары барабанов с трассы до ж/д станции
|
то же
|
180,7
354
|
то же
|
7,5/3, бар. № 20 20/5 бар. № 20
|
99
|
11
|
0,5
|
89
|
1*
|
май-октябрь
|
Перевозка термокамер НУПов, железобетонных и металлических
конструкций, замерных столбиков по трассе
|
шт.
|
54
|
ЗИЛ-130В1 с полуприцепом ОдАЗ-885
|
7,5/5 комплект конструкций для
1 НУПа
|
30
|
4
|
2
|
27
|
1*
|
то же
|
|
|
|
транспортер ТТК-1
|
1 НУП
|
30
|
4
|
2
|
27
|
1
|
то же
|
Перевозка асбоцементных труб от ж/д станции до кабельной
площадки
|
т
км
|
9,94
1,629
|
ЗИЛ-130-В1 с полуприцепом ОдАЗ-885
|
7,5/0,65
|
68
|
8
|
2
|
5
|
1*
|
май
|
Перевозка грунта, доставка песка
|
т
м3
|
147906
12289
|
ЗИЛ-ММЗ-555
|
5,25/3
|
3
|
1
|
6
|
683
|
4
|
май-октябрь
|
Перевозка рабочих и спецконтингента
|
чел.
|
76
|
ЗИЛ-131 или ГАЗ-52
|
3,5/16
2,5/16
|
|
|
|
710
|
5
|
май-декабрь
|
Оперативная машина
|
|
|
УАЗ-469
|
0,9
|
|
|
|
148
|
1
|
то же
|
*) -
Использование одной и той же машины.
Форма 7а Общая потребность в
автотранспортных средствах
№
п/п
|
Типы автомобилей
и автоприцепов
|
Кол-во
|
Сроки работ
|
|
Автомобили
|
|
|
1.
|
КрАЗ-255 Б
|
1
|
апрель-октябрь
|
2.
|
ЗИЛ 130-В1
|
1
|
май-октябрь
|
3.
|
ЗИЛ-ММЗ-555
|
4
|
то же
|
4.
|
ЗИЛ-131 или ГАЗ-52
|
5
|
май-декабрь
|
5.
|
УАЗ-469
|
1
|
то же
|
|
Транспортеры
|
|
|
6.
|
ТТК-1
|
1
|
май-октябрь
|
|
Полуприцепы
|
|
|
7.
|
ОдАЗ-885
|
1
|
то же
|
|
Прицеп
|
|
|
8.
|
Т-151А
|
1
|
апрель-октябрь
|
Форма 8а Общая потребность в машинах и механизмах (с
прим. заполнения)
№ п/п
|
Наименование
машин и механизмов
|
Тип, марка
|
Количество
|
Срок работы
|
1.
|
Экскаватор
|
ЭО-2621 А
|
1
|
май-сентябрь
|
2.
|
То же
|
ЭО-1514
|
1
|
май-август
|
3.
|
То же
|
ЭО-302Б
|
1
|
то же
|
4.
|
Трактор
|
Т-100М
|
8
|
-”-
|
5.
|
Бульдозер
|
ДЗ-18
|
2
|
-”-
|
6.
|
Кабельная тележка
|
ККТ-4
|
1
|
-”-
|
7.
|
Кабелеукладчик колесный
|
КУК-ЗМ(Б)
|
1
|
-”-
|
8.
|
тросоукладчик
|
ПГЗ-2В
|
1
|
-”-
|
9.
|
Пропорщик грунта
|
ПГЗ-2
|
1
|
-”-
|
10.
|
Траншеезасыпщик
|
ТЗ-2Б
|
1
|
-”-
|
11.
|
Кабельный транспортер
|
ККТ-4
|
2
|
-”-
|
12.
|
Автокран 6,3 т
|
КС-2561Д
|
1
|
-”-
|
13.
|
Автокран 10 т
|
КС-3561Д
|
1
|
-”-
|
14.
|
Компрессор
|
ЗИФ-55
|
1
|
-”-
|
15.
|
Бензовоз
|
АЦМ-4-157К
|
1
|
-”-
|
16.
|
Прицеп
|
2П4
|
3
|
-”-
|
17.
|
Прицеп для ГСМ
|
2П4-ГСМ
|
2
|
-”-
|
18.
|
Сварочный агрегат
|
АСБ-300
|
2
|
-”-
|
19.
|
Электростанция
|
АБ-2
|
2
|
-”-
|
20.
|
Гидравлический пресс
|
БГ-3
|
1
|
-”-
|
21.
|
Экскаватор
|
ЭТР-161
|
1
|
-”-
|
Форма 8 Расчет потребности в строительных машинах и
механизмах (с примером заполнения)
Наименование
работ
|
Единица
измерения
|
Объем работ
|
Наименование
строительных машин и механизмов
|
Марка
|
Количество
машино-смен на объем работ
|
Потребное
количество механизмов
|
Срок работы
механизмов
|
1
|
2
|
3
|
4
|
5
|
6
|
7
|
8
|
Разработка грунта в траншеях при ширине до 0,5 м и глубине
до 0,9 м
|
1 км трассы
|
27,68
|
Экскаватор
|
ЭТР-161
|
13
|
1*
|
май-август
|
Разработка грунта в котлованах под монтаж муфт
|
1 усил. уч-к
|
23
|
то же
|
ЭО-2621-А
|
23
|
1*
|
май-сентябрь
|
Засыпка траншей
|
1 км трассы
|
27,68
|
Бульдозер
|
ДЗ-18
|
9
|
1*
|
май-август
|
Засыпка котлованов
|
1 усил. уч-к
|
23
|
Бульдозер на базе экскаватора
|
-”-
ЭО-2621-А
|
23
|
1*
|
май-август
|
Прокладка кабеля в готовую траншею
|
1 км трассы
|
23,63
|
Трактор
|
Т-100 М
|
91
|
1
|
май-август
|
Кабельная тележка
|
ККТ-4
|
|
1
|
Механизированная прокладка кабеля и троса
|
то же
|
131,3
|
Кабельная колонна в составе:
|
|
77
|
1
|
май-август
|
|
|
|
трактор
|
Т-100 М
|
|
|
|
|
|
|
бульдозер
|
ДЗ-18
|
|
|
|
|
|
|
кабелеукладчик колесн.
|
КУ-К-ЗМ(Б)
|
|
|
|
|
|
|
пропорщик грунта
|
ПГЗ-2
|
|
|
|
|
|
|
траншеезасыпщик
|
ТЗ-2Б
|
|
|
|
|
|
|
кабельный транспортер
|
ККТ-4
|
|
|
|
|
|
|
автокран 6,3 т
|
КС-2561Д
|
|
|
|
|
|
|
автокран 10 т
|
КС-3561Д
|
|
|
|
|
|
|
бензовоз
|
АПМ-4-157
|
|
|
|
|
|
|
прицеп для ГСМ
|
2П-ГСМ
|
|
|
|
|
|
|
прицеп
|
2П4
|
|
|
|
|
|
|
сварочный агрегат
|
АСБ-300
|
|
|
|
|
|
|
электростанция
|
АБ-2
|
|
|
|
Устройство переходов методом горизонтального бурения
|
1 переход
|
15
|
Экскаватор
|
ЭО-1514
|
27
|
1
|
май-август
|
|
|
Гидравлический пресс
|
БГ-3
|
|
1
|
|
Строительство НУП
|
1 НУП
|
23
|
Колонна в составе:
|
|
66
|
1
|
май-август
|
|
|
|
автокран 6 т
|
КС-2561Д
|
|
|
|
|
|
|
Экскаватор
|
Э-302 Б
|
|
|
|
|
|
|
бульдозер
|
ДЗ-18
|
|
|
|
|
|
|
сварочный агрегат
|
АСБ-300
|
|
|
|
|
|
|
электростанция
|
АБ-2
|
|
|
|
Строительство кабельной канализации
|
1 кан.-км
|
4,6
|
Компрессор
|
ЗИФ-55
|
10
|
1
|
май-октябрь
|
|
|
Экскаватор
|
ЭО-2561
|
50
|
1
|
|
|
|
Автокран
|
КС-2561Д
|
10
|
1
|
|
*) -
Использование одной и той же машины.
Форма 9 График материально-технического обеспечения
Наименование
оборудования, материалов
|
Единица измерения
|
Необходимое
количество
|
Обеспечивается
|
по проекту
|
на год
|
в том числе на
кварталы
|
наличием
|
фондами
|
I
|
II
|
III
|
IV
|
всего
|
в том числе на
кварталы
|
|
|
|
|
I
|
II
|
III
|
IV
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Приложение
1Таблица объемов работ, их
трудоемкости и
продолжительности (с примером заполнения)
№ п/п
|
Наименование
вида работ
|
Единица
измерения
|
Объем работ
|
Данные
нормативов трудоемкости работ
|
Общая трудоемкость,
чел.-дн.
|
Продолжительность
выполнения работ, дн.
|
шифр
нормативного документа
|
состав звена,
бригады
|
трудоемкость на единицу
работ, чел.-дн.
|
1
|
2
|
3
|
4
|
5
|
6
|
7
|
8
|
9
|
1.
|
Проверка
кабеля КМБ-8/6 на строительной площадке
|
1 стр.длина
|
42
|
Е24-1-26, Г, т.5 №1
|
техник-1
монтажник связи -кабельщик 4 р. -1
|
0,1
|
4,2
|
2,1
|
2.
|
Расчистка
трассы магистрали от леса
|
1 км трассы
|
37,5
|
УН,
дополн., с.24-57
|
машинист
6 р.-1
лесоруб 3 р.-1
|
3,0
|
112,5
|
56,25
|
3.
|
Разработка
и засыпка траншеи вручную при глубине разработки 1,2 м в грунте II гр.
|
1 км траншеи
1 м3
|
3,5
2940
|
Е2-1-47, Б, т.2, п.1о,л,ж
Е2-1-58,т.2,п.4 а,б
|
землекопы:
2р.-1, 1р.-1
|
0,25
|
735
|
45,9 (16 чел.)
|
4.
|
Прокладка
кабеля с размоткой его с кабельной тележки при весе кабеля до 9 кг
|
100 м кабеля
|
35
|
Е24-1-16, б, т.2
|
машинист
трактора 5 р.-1
монтажники
связи-кабельщики: 5 р.-1, 3р.-2, 2р.-4
|
1,2
|
42
|
5,25
|
5.
|
Прокладка
кабеля КМБ 8/6 кабелеукладчиком в грунте Iiгр. при строительной длине кабеля
до 500 м
|
1 км трассы
|
17,3
|
Е24-1-17,А, т.3,№ 11
|
машинисты:
трактора 6р.-7
автокрана 5р.-1
кабельщики: 6р.-1, 4р.-1, 2р.-4
|
7,5
|
129,8
|
9,3
|
6.
|
Прокладка
троса ПС-70 тросоукладчиком в грунте II гр.
|
1 км троса
|
53
|
тр.
МГСС, МНиР, §
3-1-А
|
машинисты:
6р.-3, 4р.-1
монтажники связи-кабельщики: 5р.-1, 3р.-1, 2р.-1
|
2,5
|
132,5
|
18,9
|
7.
|
Устройство
скрытых кабельных переходов на 2 трубы в грунте II гр. при длине переходов до
25 м, с разработкой и засыпкой грунта в котлованах экскаватором
|
1 переход
|
13
|
Е24-1-6, т2
Е2-1-11, т.3
|
машинисты:
экскаватора 4р.-1
бульдозера 5р.-1
монтажники наружных трубопроводов: 6р.-1, 4р.-1 машинист установки 6р.-1
|
4,7
|
61,1
|
12,2
|
|
То
же на 3 трубы при длине переходов до 35 м
|
то же
|
6
|
то
же
|
то
же
|
8,1
|
48,6
|
9,7
|
8.
|
Прокладка
трубопроводов с отрывкой траншеи вручную и засыпкой ее частично
механизировано, емкость блока:
|
100 пог. м блока
|
|
Тип.
нормативы, ч.1 (М., ССКТБ, 1980),
ТК № 155-001
|
трубоукладчики:
4р.-1, 3р.-1, 2р.-1
землекопы -7
|
|
|
|
|
1
канал
|
|
0,51
|
ТК
№ 155-002
|
|
16,7
|
8,52
|
0,85
|
|
2
канала
|
|
0,12
|
|
|
19,7
|
2,35
|
0,24
|
9.
|
Строительство
НУПа на фундаментных блоках с наземной частью из металла, цистерна 2,4 м
|
1 НУП
|
39
|
калькуляция
СМУ-3 МГСС
|
машинисты:
автокрана 6р.-1
бульдозера 6р.-1
экскаватора 5р.-1
шофер 3 кл.-1
сварщик 5р.-1
спайщики: 4р.-1, 3р.-1
|
32,1
|
1251,9
|
178,8
|
|
То
же, цистерна 4 м
|
то же
|
1
|
то
же
|
|
32,9
|
32,9
|
4,7
|
10.
|
Разработка
и обратная засыпка котлованов под монтаж муфт в грунт II гр. вручную
|
1 котл.
|
240
|
Е2-1-47, т.2, №2 д,е,ж
Е2-1-58, т.2,№4 а,б,в
|
землекопы:
2р.-1, 1р.-1
|
2,6
|
624
|
104 (6 земл.)
|
11.
|
Разработка
и обратная засыпка котлованов под монтаж муфт экскаватором
|
то же
|
240
|
Е2-1-11,
т.3, №1
Е2-1-58, т.2, №4
|
машинисты
4р.-1
землекопы: 2р.-1, 1р.-1
|
0,15
|
36
|
9
|
12.
|
Установка
замерных столбиков и КИП в грунте II гр.
|
10 шт.
|
60
|
Е24-1-31, №28,29,30
Е24-1-31,№42,43,44
|
монтажники
связи-кабельщики: 3р.-1, 1р.-2
|
2,6
|
156
|
51
|
13.
|
Монтаж
муфт коаксиальных кабелей с проверкой герметичности в проложенных длинах,
смонтированных шагах и установка под постоянное воздушное давление,
электроизмерения постоянным током строительных длин и смонтированных шагов
|
1 усил. уч.
|
40
|
УН
доп., с.17
|
техник-1
монтажники связи-спайщики: 6р.-1, 4р.-1
|
60,5
|
2420
|
135 (6 бриг. спайщиков)
|
14.
|
Устройство
вводов в НУПы и монтаж оконечных устройств
|
1 НУП
|
40
|
ТК
на устройство ввода кабеля в НУП
|
техник
-1
машинисты:
экскаватора 5р.-1
бульдозера 5р.-1
спайщики: 5р.-1, 3р.-1
землекоп 2р.-1
|
13,5
|
540
|
90
|
15.
|
Устройство
заземления НУП и защита его от коррозии (среднее количество электродов в
контуре -15)
|
шт.
|
20
|
Калькуляция
СМУ-5 тр. МГСС
|
машинисты:
автокрана -1
экскаватора -1
бульдозера -1
шофер -1
спайщики: 4р.-1, 3р.-1
|
13,33
|
266,6
|
44,4
|
16.
|
Сдаточные
электроизмерения
|
1 усил.уч.
|
40
|
УН,
ч.2, с.17, п.3
|
инженер-1
техники-2
спайщики: 6р.-1, 4р.-1, 2р.-1
|
36,78
|
1471,2
|
123 (2 бриг. измерит.)
|
Приложение
2Ведомость нормативов трудоемкости работ по
строительству линейных сооружений магистральных линий связи
№ п/п
|
Наименование
вида работ
|
Единица
измерения
|
Шифр нормативного
документа
|
Состав звена
|
Трудоемкость
единицы работ, чел.-дн.
|
1
|
2
|
3
|
4
|
5
|
6
|
1.
|
Разметка трассы для прокладки кабеля:
|
1 км трассы
|
|
|
|
|
а) в городах, населенных пунктах городского типа и на
территории промышленных предприятий
|
|
ЕНиР 24-1-1, № 1
|
монтажники связи-кабельщики:
6 разр.-1,
2 разр.-2
|
1,2
|
|
б) в полевых условиях на пересеченной или болотистой
местности, в лесу и мелких населенных пунктах
|
|
то же
|
то же
|
0,9
|
|
в) то же, на открытой, ровной и сухой местности
|
|
то же
|
то же
|
0,6
|
2.
|
Вырубка просеки (лес/кустарник)
|
то же
|
УН допол., с.25-57
|
лесоруб 3 разр.-1
машинист 6 разр.-1
|
|
3.
|
Проверка на кабельной площадке строительных длин кабеля,
поступившего под избыточным давлением
|
1 бараб. или 1
стр.дл.
|
Е24-1-26, Г,т.5, №1
МНиР тр.МГСС вып.1, §4-6
|
техник-1
монтажник связи-кабельщик 4 разр.-1
|
0,1
|
4.
|
Проверка на кабельной площадке строительных длин
коаксиальных кабелей, поступивших без избыточного давления:
|
1 стр. дл.
|
Е24-1-26,Г,т.5
ВМС-58,п.1
Е24-1-31,№1
ВМС-64,А
Е24-1-26,т.1
МНиР тр.МГСС,
вып.1, §4-6 №1
|
техник-1
монтажники связи-спайщики:
4 разр.-1,
2 разр.-1
|
|
|
КМБ-8/6
|
|
|
|
1,5
|
|
КМБ-4
|
|
|
|
1,0
|
|
МКТСБ-4
|
|
|
|
1,0
|
|
ВКЛАП
|
|
|
|
0,5
|
5.
|
То же, симметричных кабелей типов:
МКСБ, МКСАБп 1´4, 4´4, 7´4
МКБ 4´4, 7´4
ЗКПБ 1´4
(усредн.)
|
то же
|
Е24-1-26,Г,т.5
ВМС-58,п.1
Е24-1-31,№ 1
Е24-1-26,А,т.1
МНиР, вып.1, §4-6
тр.МГСС
|
|
0,5
|
6.
|
Устройство скрытых переходов на две трубы с помощью
установки БГ-3 в грунте I-II гр. С разработкой и
засыпкой грунта в котлованах экскаватором ЭО 1621 (Э-153) при длине перехода,
м:
|
1 переход
|
Е24-1-6,т.2
Е2-1-11.т.3
|
машинист 4 разр.-1
монтажники наружных трубопроводов:
6 разр.-1,
4 разр.-1
машинист установки по продавл. грунта
6 разр.-1
|
|
|
10
|
|
|
|
2,4 (0,9)
|
|
15
|
|
|
|
3,1 (1,1)
|
|
20
|
|
|
|
4 (1,4)
|
|
25
|
|
|
|
4,7 (1,6)
|
|
30
|
|
|
|
5,1 (1,8)
|
|
35
|
|
|
|
6,2 (2,2)
|
|
40
|
|
|
|
7,1 (2,5)
|
|
45
|
|
|
|
8 (2,8)
|
|
50
|
|
|
|
8,9 (3,1)
|
7.
|
То же, на три трубы, при длине перехода, м:
|
1 переход
|
Е24-1-6,т.2
Е2-1-11,т.3
|
машинист 4 разр.-1
монтажники наружн.
трубопроводов:
6 разр.-1,
4 разр.-1
машинист установки
по продавл. грунта
6 разр.-1
|
|
|
10
|
|
|
|
3 (1,1)
|
|
15
|
|
|
|
4 (1,5)
|
|
20
|
|
|
|
5,1 (1,8)
|
|
25
|
|
|
|
6,1 (2)
|
|
30
|
|
|
|
7 (2,3)
|
|
35
|
|
|
|
8,1 (2,8)
|
|
40
|
|
|
|
9,2 (3,1)
|
|
45
|
|
|
|
9,7 (3,6)
|
|
50
|
|
|
|
11,6 (3,9)
|
8.
|
Протягивание кабелей в трубопроводах на скрытых переходах:
|
100 м канала и 100
м кабеля
|
|
|
|
|
ВКПАП, ЗКПБ 1´ 4
|
|
Е24-1-15,№2а
|
монтажники связи-кабельщики:
5 разр.-1,3 разр.-1,
2 разр.-3
|
5,7
|
|
МКСБ 4´4,МКСАБп
4´4
|
|
то же, № 3а
|
монтажники связи-кабельщики:
5 разр.-1,3 разр.-1,
2 разр.-4
|
9,4
|
|
МКБ 4´4, 7´4, МКТСБ-4
КМБ-4
|
|
то же, № 4а
|
монтажники связи-кабельщики:
5 разр.-1,3 разр.-1,
2 разр.-5
|
12
|
9.
|
Прокладка коаксиальных кабелей с помощью кабелеукладчиков
на глубину не менее 1,2 м:
|
1 км трассы
|
|
|
|
|
КМБ-8/6, в грунте гр.I-II
|
|
Е24-1-17,А,т.3, №11а,б
|
трактористы 6 разр.-7 машинист автокрана 5 разр.-1
монтажники связи-кабельщики: 6 разр.-1, 4 разр.-1, 2 разр.-4
|
7,5 (4,3)
|
|
гр.-III
|
|
9,6 (6,1)
|
|
КМ-4, в грунте гр. I-II
|
|
то же, №93,б
|
то же
|
5,4 (3,1)
|
|
гр.III
|
|
|
|
7,3 (4,1)
|
|
МКТ-4, в грунте гр.I-II
|
|
то же, №7а,б
|
трактористы 6 разр.-5 машинист автокрана 5 разр.-1
монтажники связи-кабельщики: 6 разр.-1, 4 разр.-1, 2 разр.-4
|
3,4 (1,9)
|
|
гр.III
|
|
|
4,5(2,6)
|
10.
|
То же, через водные преграды, при ширине зеркала воды до
100 м:
|
1 переход
|
|
|
|
|
КМБ 8/6, трасса средняя
|
|
Е24-1-17, Б,т.4, №9 а,б
|
трактористы 6 разр.-7 машинист автокрана 5 разр.-1
монтажники связи-кабельщики: 6 разр.-1, 4 разр.-1, 2 разр.-4
|
13,4 (7,6)
|
|
трасса тяжелая
|
26,9 (15,4)
|
|
КМ-4, трасса средняя
|
|
то же, № 7а,б
|
то же
|
10,3 (5,9)
|
|
трасса тяжелая
|
|
|
|
23 (13,1)
|
|
МКТ-4, трасса средняя
|
|
Е24-1-17,Б,т.4, №5 а,б
|
трактористы 6 разр.-5 монтажники связи-кабельщики: 6
разр.-1, 4 разр.-1, 2 разр.-4
|
7,5 (4,3)
|
|
трасса тяжелая
|
16,9 (9,6)
|
11.
|
То же, через водные преграды, при ширине зеркала воды до
200 м:
|
1 переход
|
|
|
|
|
КМБ 8/6, трасса средняя
|
|
Е24-1-17,Б,т.4,№10 а,б
|
трактористы 6 разр.-7 машинист автокрана 5 разр.-1
монтажники связи-кабельщики: 6 разр.-1, 4 разр.-1, 2 разр.-4
|
17,1 (9,8)
|
|
трасса тяжелая
|
34,4 (19,6)
|
|
КМ-4, трасса средняя
|
|
то же, №8 а,б
|
то же
|
12,9 (7,4)
|
|
трасса тяжелая
|
|
|
|
29,5 (16,9)
|
|
МКТ-4, трасса средняя
|
|
то же, №6 а,б
|
трактористы 6 разр.-5 машинист автокрана 5 разр.-1
монтажники связи-кабельщики: 6 разр.-1, 4 разр.-1, 2 разр.-4
|
9,4 (5,4)
|
|
трасса тяжелая
|
21,5 (12,3)
|
12.
|
Прокладка одного симметричного кабеля кабелеукладчиком на
глубину не менее 0,9 м при стр.дл. дл 750 м в грунте:
|
1 км трасса
|
Е24-1-17,А,т.3,№3 а,б
|
трактористы 6 разр.-7 машинист автокрана 5 разр.-1
монтажники связи-кабельщики: 6 разр.-1, 4 разр.-1, 2 разр.-3
|
|
|
гр.I-II
|
|
|
|
2,4 (1,5)
|
|
гр.III
|
|
|
|
4,6 (2,8)
|
13.
|
То же, через водные преграды, при ширине зеркала воды до
100 м
|
1 переход
|
Е24-1-17,Б,т.4,№1 а,б
|
трактористы 6 разр.-7 машинист автокрана 5 разр.-1
монтажники связи-кабельщики: 6 разр.-1, 4 разр.-1, 2 разр.-3
|
|
|
трасса средняя
|
|
|
|
9,5 (5,9)
|
|
трасса тяжелая
|
|
|
|
21,4 (13,1)
|
14.
|
То же при ширине зеркала воды до 200 м
|
то же
|
то же, №2 а,б
|
то же
|
|
|
трасса средняя
|
|
|
|
12 (7,4)
|
|
трасса тяжелая
|
|
|
|
27,4 (16,9)
|
15.
|
Прокладка двух симметричных кабелей кабелеукладчиком на
глубину не менее 0,9 м при строительной длине до 750 м в грунте:
|
1 км трассы
|
Е24-1-17,А,т.3,№6 а,б
|
трактористы 6 разр.-7 машинист автокрана 5 разр.-1
монтажники связи-кабельщики: 6 разр.-1, 4 разр.-1, 2 разр.-5
|
|
|
гр.I-II
|
3,5 (1,9)
|
|
гр.III
|
7,4 (3,9)
|
16.
|
То же, через водные преграды, при ширине зеркала воды, м,
до:
|
1 переход
|
|
то же
|
|
|
100, трасса средняя
|
|
Е24-1-17,Б,т.4,№3 а,б
|
|
14,1 (7,5)
|
|
трасса тяжелая
|
|
|
|
34,8 (18,5)
|
|
200 трасса средняя
|
|
то же,№4 а,б
|
|
18 (9,6)
|
|
трасса тяжелая
|
|
|
|
44,3 (23,6)
|
17.
|
Прокладка одного симметричного сельской связи или
радиофикации кабеля на глубину от 0,8 до 0,9 м при стр. дл. до 750 м в
грунте:
|
1 км трассы
|
Е24-1-17,А,т.3,№12 а,б
|
трактористы 6 разр.-7 машинист автокрана 5 разр.-1
монтажники связи-кабельщики: 6 разр.-1, 4 разр.-1, 2 разр.-3
|
|
|
гр.I-II
|
|
|
|
0,8 (0,2)
|
|
гр.III
|
|
|
|
1,2 (0,5)
|
18.
|
То же, через водные преграды, при ширине зеркала воды до
100 м
|
1 переход
|
Е24-1-17,А,т.3,№12 а,б
|
|
|
|
трасса средняя
|
|
|
|
3 ( 1,2)
|
|
трасса тяжелая
|
|
|
|
5,4 (2,7)
|
19.
|
Прокладка тросоукладчиком троса в грунте I-II-III гр.
(норма усредненная)
|
1 км троса
|
МНиР тр.МГСС, §3-1-А
|
машинисты: 6 разр.-3, 4 разр.-1
монтажники связи-кабельщики: 5 разр.-1, 3 разр.-1, 2 разр.-1
|
2,5 (2,5)
|
20.
|
Прокладка кабелей в траншеях с размоткой с прицепной
кабельной тележки при тяге трактором, при массе кабеля, кг, до:
|
100 м кабеля
|
Е24-1-16,Б,т.2
|
|
|
|
I (ВКПАП, ЗКПБ 1´4)
|
|
|
монтажники связи-кабельщики: 5 разр.-1, 3 разр.-1, 2
разр.-1
тракторист 5 разр.-1
|
0,4 (0,08)
|
|
2 (МКСБ 4´4, МКСА 4´4, МКСА 7´4)
|
|
|
монтажники связи-кабельщики: 5 разр.-1, 3 разр.-1, 2
разр.-2
тракторист 5 разр.-1
|
0,5 (0,1)
|
|
3 МКТСБ-4, МКСБ 7´4)
|
|
|
монтажники связи-кабельщики: 5 разр.-1, 3 разр.-1, 2
разр.-3
тракторист 5 разр.-1
|
0,65 (0,11)
|
|
6 (КМБ-4, МКБ 7´4)
|
|
|
то же
|
0,98 (0,11)
|
|
9 (КМБ-8/6)
|
|
|
монтажники связи-кабельщики: 5 разр.-1, 3 разр.-2, 2
разр.-4
тракторист 5 разр.-1
|
1,2 (0,11)
|
21.
|
Прокладка вручную подземных тросов (проводов)
|
1 км троса
(провода)
|
МНиР тр.МГСС, §
3-1-Б
|
монтажники связи-кабельщики: 5 разр.-1, 3 разр.-1, 2 разр.-10
подсобные рабочие 1 разр.-13
|
4,4
|
22.
|
Разработка траншеи экскаватором ЭО-2621А емк. ковша 0,25 м3
при глубине разработки 1,2 м в грунте гр.I-II (усредн.)
|
100 м3
|
Е2-1-13,т.2,п.2 з,и
|
машинист 5 разр.-1
|
0,57 (0,57)
|
|
1 км траншеи
|
|
|
5,7 (5,7)
|
23.
|
То же, ЭО-3322А, емк. ковша 0,5 м3 при глубине
разработки 1,2 м в грунте гр.I-II (усредн.)
|
100 м3
|
то же, п.4 з,и
|
то же
|
0,4 (0,4)
|
1 км траншеи
|
4,2 (4,2)
|
24.
|
Засыпка траншеи в грунте гр. I-II-III )усредн.)
бульдозером марки:
|
100 м3
(1 км траншеи)
|
Е2-1-34, п.1 а,б,в
|
|
|
|
ДЗ-29
|
|
|
машинист 5 разр.-1
|
0,1 (0,8)
|
|
ДЗ-18
|
|
|
машинист 6 разр.-1
|
0,05 (0,4)
|
25.
|
Разработка траншеи экскаватором ЭТЦ-165 при глубине 1,2 м,
ширине 0,2 м, засыпка бульдозером ДЗ-18 (ДЗ-29) в грунте гр.I-II-III
(усредн.)
|
1 км траншеи
|
§СМН-1-2,т.1
стр.6-8
Е2-1-34,п.1а,б,в
|
машинисты:
экскаватора 5 разр.-1, бульдозера 5 разр.-1
|
6,25
|
26.
|
Разработка и засыпка вручную траншеи глубиной до 1 м в
грунте гр.I-III (усредн.)
|
1 м3
|
Е2-1-47,Б,т.2
п.1 о,л,ж
Е2-1-58,т.2, п.4 а,б
|
землекопы: 2 разр.-1, 1 разр.-1
|
0,2
|
27.
|
То же, при глубине разработки свыше 1 м до 1,5 м в грунте
гр.I-III (усредн.)
|
то же
|
Е2-1-47,Б,т.2 п.2 д,е,ж
|
то же
|
0,25
|
28.
|
Разработка компрессором и засыпка траншей в условиях
горной местности при уклонах 30° при глубине разработки 0,9 м в грунте:
|
100 м3
|
МНиР тр.МГСС §4-1
|
землекопы: 3 разр.-1, 2 разр.-1
|
|
|
гр.III
|
|
|
|
58,5
|
|
гр.IV
|
|
|
|
101,42
|
|
гр.V
|
|
|
|
178,57
|
29.
|
Прокладка кабеля в готовую траншею в условиях горной
местности с подноской кабеля вручную и устройством постели при весе кабеля,
кг, до:
|
1 км трассы
|
МНиР тр,МГСС, §1-5,
А,Б,В
|
|
|
|
1
|
|
|
монтажники связи-кабельщики: 5 разр.-1, 3 разр.-1, 2
разр.-2
|
55,5
|
|
2
|
|
|
монтажники связи-кабельщики: 5 разр.-1, 3 разр.-1, 2
разр.-4
|
68
|
|
3
|
|
|
монтажники связи-кабельщики: 5 разр.-1, 3 разр.-1, 2
разр.-6
|
81
|
|
6
|
|
|
монтажники связи-кабельщики: 5 разр.-1, 3 разр.-1, 2
разр.-12
|
125,5
|
|
9
|
|
|
монтажники связи-кабельщики: 5 разр.-1, 3 разр.-1, 2
разр.-17
|
164
|
30.
|
Протягивание кабелей в кабельной канализации по свободному
или занятому каналу вручную с подготовкой каналов (усредн.), при массе
кабеля, кг, до:
|
100 м канала и 100
м кабеля
|
|
|
|
|
1 (МКС, МКСА, ЗКП 1´4, ВКПАП)
|
|
Е24-1-15, №1,2 а,б
|
монтажники связи-кабельщики: 5 разр.-1, 3 разр.-1, 2
разр.-3
|
1,4
|
|
2 (МКС, МКСА 4´4, МКСА 7´4)
|
|
то же, №1,3 а,б
|
монтажники связи-кабельщики: 5 разр.-1, 3 разр.-1, 2
разр.-4
|
1,9
|
|
3 (МКС 7´4, МК 4´4, МКТС-4)
|
|
то же, №1,4 а,б
|
монтажники связи-кабельщики: 5 разр.-1, 3 разр.-1, 2
разр.-5
|
2,3
|
31.
|
Протягивание кабеля в кабельной канализации с заготовкой
каналов кабельной машиной, при массе кабеля, кг, до:
|
100 м канала и 100
м кабеля
|
|
тракторист 5 разр.-1 монтажники связи-кабельщики: 6
разр.-1, 4 разр.-1, 2 разр.-2
|
|
|
6 (КМБ-4, МКБ 7´4)
|
|
то же, №1,5 а
|
|
1,5 (0,2)
|
|
9 (КМБ-8/6)
|
|
то же, №1,6 а
|
|
1,8 (0,3)
|
32.
|
Разработка котлованов экскаватором ЭО-1621 (Э-153) и
засыпка их вручную при глубине 1,3 м под монтаж муфт в грунте I-II гр.
кабеля:
|
1 котлован
|
Е2-1-11,т.3,№1
Е2-1-58,т.2 п.4 а,б
|
машинист 4 разр.-1 землекопы: 2 разр.-1, 1 разр.-1
|
|
|
КМБ-8/6
|
|
|
|
0,8 (0,13)
|
|
КМБ-4
|
|
|
|
0,5 (0,07)
|
|
МКТСБ-4
|
|
|
|
0,4 (0,05)
|
|
ВКПАП
|
|
|
|
0,1 (0,02)
|
|
симметричных
|
|
|
|
0,3 (0,04)
|
33.
|
Разработка и обратная засыпка вручную котлованов под
монтаж муфт при глубине разрабатываемого слоя от 1 до 1,5 м в грунте гр. I-II-III
кабеля:
|
1 котлован
|
Е2-1-47,т.2, 2 д,е,ж
Е2-1-58,т.2, 4 а,б,в
|
землекопы: 2 разр.-1, 1 разр.-1
|
|
|
КМБ-8/6
|
|
|
|
2,6
|
|
КМБ-4
|
|
|
|
1,6
|
|
МКТСБ-4
|
|
|
|
1,2
|
|
ВКПАП
|
|
|
|
0,4
|
|
симметричных
|
|
|
|
1,2
|
34.
|
Монтаж прямых муфт магистральных и внутризоновых
симметричных кабелей связи марок:
|
1 муфта
|
|
монтажники связи-спайщики: 6 разр.-1, 3 разр.-1
|
|
|
ЗКП, ЗКПБ 1´4
|
|
Е24-1-21,А,т.1,№2,3 а
|
|
0,5
|
|
МКСБ 7´4, МКБ4´4, МКСБл 4´4
|
|
то же, 4,18,19,20
а,в,г
|
|
1
|
|
МКСАШп 4´4, МКБ 7´4, МКСБл 7´4,
МКБл 4´4
|
|
Е24-1-21,А,т.1,№4,19 а,в
|
|
1,1
|
|
МКСАШп 7´4, МКБл 7´4
|
|
то же, №4,21 г
|
|
1,2
|
|
МКСАБпГ, МКСАБп4´4
|
|
то же, №7,23 а,б
|
|
1,3
|
|
МКСАБпШп 1´4
МКСБШп 4´4,
7´4
МКСБпШп 4´4,
7´4
|
1 муфта
|
Е24-1-21,А,т.1,№7,9,23 а,б
|
монтажники связи-спайщики: 6 разр.-1, 3 разр.-1
|
1,5
|
|
МКСАБпШп 4´4, 7´4
|
|
то же, №9 в,г
|
|
1,7
|
35.
|
Монтаж прямых муфт междугородных коаксиальных кабелей
связи марок:
|
то же
|
Е24-1-22,№9,11,13
|
монтажники связи-спайщики: 6 разр.-1, 4 разр.-1
|
|
|
КМБ-8/6
|
|
|
|
2,8
|
|
КМБ-4
|
|
|
|
1,4
|
|
МКТСБ-4
|
|
|
|
1,2
|
|
ВКПАП
|
|
СМН-1-46 ГРСС
|
|
1
|
36.
|
Монтаж муфт коаксиальных кабелей с проверкой герметичности
в проложенных длинах, смонтированных шагах и установка под постоянное
воздушное давление, электроизмерения постоянным током строительных длин и
смонтированных шагов:
|
|
|
|
|
|
КМБ-8/6
|
1 усилит уч. (6 км)
|
УН дополн., с.17
|
техник-1
монтажники связи-спайщики: 6 разр.-1, 4 разр.-1
|
117,1
|
|
|
1 усилит. уч. (3
км)
|
то же
|
то же
|
60,5
|
|
КМБ-4
|
1 усилит уч. (6 км)
|
УН ч.1, с.8
|
техник-1
монтажники связи-спайщики: 5 разр.-1, 3 разр.-1
|
48,8
|
|
МКТСБ-4
|
то же
|
то же
|
техник-1
монтажники связи-спайщики: 6 разр.-1, 4 разр.-1
|
57
|
37.
|
Монтаж муфт симметричных кабелей, проверка избыточного
давления в проложенных длинах, смонтированных шагах, измерения постоянным
током:
|
1 усилит. уч. (2
кабеля)
|
УН,ч.1,с.8
|
то же
|
|
|
МКСБ 7´4´1,2
|
|
|
|
84,2
|
|
МКСБ 4´4´1,2
|
|
|
|
68,6
|
|
МКСА (Шп, БпШп) 4´4´1,2
|
|
|
|
92,2
|
38.
|
Монтаж УОК и соединительной муфты
|
1 муфта
|
МНиР тр.МГСС, §2-1
|
монтажники связи-спайщики: 6 разр.-1, 4 разр.-1
|
4,16
|
39.
|
Монтаж БДТ АРУ и ввод кабелей
|
1 блок
|
то же, §2-12
|
то же
|
0,96
|
40.
|
Установка кабеля под постоянное избыточное давление:
|
1 усилит. уч.
|
УН,ч.1,с.9,п.5
|
машинист 6 разр.-1 монтажники связи-спайщики: 6 разр.-1, 4
разр.-1
|
8,6
|
41.
|
Монтаж разъема термоАРУ в НУП
|
1 блок
|
МНиР тр.МГСС, §2-12
|
монтажники связи-спайщики: 6 разр.-1, 4 разр.-1
|
0,7
|
42.
|
Электросдаточные измерения:
|
1 усилит.уч.
|
УН,ч.2,с.9,п.4
|
инженер-1
техник-1
машинист 4 разр.-1 монтажники связи-спайщики: 4 разр.-1, 2 разр.-1
|
|
|
КМБ-4
|
|
|
|
11,1
|
|
МКТСБ-4
|
|
|
|
9,88
|
|
КМБ-8/6
|
|
то же, с.17,п.3
|
инженер-1
техник-2
монтажники связи-спайщики: 6 разр.-1, 4 разр.-1, 2 разр.-1
|
36,78
|
43.
|
Строительство НУПа на фундаментных блоках с наземной
частью из металла, цистерна 2,4 м
|
1 НУП
|
Калькул.СМУ-5 МГСС
от 20.05.75
|
машинисты:
автокрана 6 разр.-1 бульдозера 6 разр.-1, экскаватора 5 разр.-1 шофер 3 кл.-1
сварщик 5 разр.-1 монтажники: 4 разр.-1, 3 разр.-1
|
32,1
|
44.
|
То же, цистерна 4 м
|
то же
|
то же, от 30.07.76
|
то же
|
32,9
|
45.
|
То же, цистерна 6 м
|
то же
|
то же, от 20.05.75
|
то же
|
38,6
|
46.
|
Строительство НУПа на сваях с наземной частью из металла,
цистерна 2,4 м
|
1 НУП
|
Калькул.СМУ-5
|
машинисты:
копра 6 разр.-1 автокрана 6 разр.-1 бульдозера 6 разр.-1, шофер 3 кл.-1
сварщик 5 разр.-1 монтажники: 4 разр.-1, 3 разр.-1
|
39,3
|
47.
|
Ввод кабелей в НУП и монтаж оконечных устройств КМБ-4 (с
монтажом УОК)
|
то же
|
ТК на устройство
ввода кабелей типа КМБ-4 в НУП
|
техник-1
машинисты:
экскаватора 5 разр.-1 бульдозера 5
разр.-1 монтажники связи-спайщики: 5 разр.-1, 3 разр.-1
землекоп 2 разр.-1
|
13,5
|
48.
|
То же, МКС (с монтажом боксов)
|
то же
|
ТК на устройство
ввода кабелей типа МКС в НУП К-60П
|
техник-1
машинист бульдозера 5 разр.-1
монтажники связи-спайщики: 5 разр.-1, 3 разр.-2,
сварщик 5 разр.-1 землекоп 2 разр.-1
|
21
|
49.
|
Устройство заземления НУПа и защита его от коррозии
|
то же
|
ТК на устройство
защиты термокамеры НУПа от коррозии и оборудования заземлений
|
техник-1
машинисты:
экскаватора 5 разр.-1 бульдозера 5
разр.-1 монтажники связи-спайщики: 5 разр.-1, 3 разр.-1
спайщики: 5 разр.-1, 3 разр.-1
сварщик-1
|
11,6
|
50.
|
Установка замерных столбиков и КИП в грунте I-II-III гр.
|
10 шт.
|
Е24-1-31,
№ 28,29,30,
то же
№ 42,43,44
|
монтажники связи-кабельщики: 4 разр.-1,
2 разр.-1
|
2,8
|
51.
|
Прокладка трубопроводов с отрывкой траншеи вручную и
засыпкой ее ( 50%- мех., 50% - вручную )
|
100 пог.м. блока
|
Типовые нормативы,
ч.1
(М., ССКТБ, 1980)
Норм. технолог. карты
№№;
|
трубоукладчики :
4 разр.- 1, 3 разр.- 1,
2 разр.- 1
землекопы- 2
|
|
|
емкость блока - 1
|
|
155- 001
|
|
16,75
|
|
то же - 2
|
|
155- 002
|
|
19,6
|
|
то же - 4
|
|
155- 003
|
|
24,3
|
|
то же - 6
|
|
155- 004
|
|
28,8
|
|
то же - 8
|
|
155- 006
|
|
33,5
|
|
то же - 10
|
|
155- 007
|
|
38,3
|
|
то же - 12
|
|
155- 008
|
|
45,6
|
|
то же - 16
|
|
155- 010
|
|
51,8
|
|
то же - 20
|
|
155- 011
|
|
59,8
|
|
то же - 24
|
|
155- 012
|
|
67,8
|
|
то же - 36- 48
|
|
ЛК- 4а, МТС
|
|
144,6
|
52.
|
Прокладка трубопроводов с механизированной отрывкой
траншей и засыпкой ( 50%- мех., 50%-
вручную )
|
100 пог.м. блока
|
Типовые нормативы,
ч.1
(М., ССКТБ,1980)
Норм. технолог.
карты
№№:
|
машинист- 1
трубоукладчики :
4 разр.-1, 3 разр.- 1,
2 разр.-1
подсоб. Раб.- 1
землекопы- 6
|
|
|
емкость блока - 1
|
|
155-026
|
|
15,5
|
|
то же - 2
|
|
155-027
|
|
16,9
|
|
то же - 4
|
|
155-028
|
|
20,1
|
|
то же - 6
|
|
155-029
|
|
23,5
|
|
то же - 8
|
|
155-031
|
|
27,1
|
|
то же - 10
|
|
155-032
|
|
30,8
|
|
то же - 12
|
|
155-033
|
|
35,9
|
|
то же - 16
|
|
155-035
|
|
37,6
|
|
то же - 20
|
|
155-036
|
|
44,3
|
|
то же - 24
|
|
155-037
|
|
50,2
|
|
то же - 36- 48
|
|
ЛК- 4а, МТС
|
|
111,9
|
53.
|
Устройство сборного железобетонного колодца большого типа
( ККС-5 ) из двух частей с разработкой котлована вручную
|
1 колодец
|
К-4-6
|
трубоукладчики :
5 разр. -1,3 разр.- 2
землекопы -2
|
11,6
|
|
то же, среднего типа ( ККС-4 )
|
то же
|
К-4-7
|
|
8,7
|
|
то же, малого типа ( ККС-3 )
|
то же
|
К-4-8
|
|
5,9
|
|
то же, коробки большого типа ( ККС-2 )
|
1 коробка
|
К-4-9
|
|
4,06
|
54.
|
Механизированные земляные работы ( в грунте II- III
группы ) при устройстве сборного железобетонного колодца
ККС-5 ( экскаватор Э-1-3, емкость ковша 0,15 м3) на пешеходной
части ( отрывка и засыпка )
|
1 котлован
|
К-2-11
|
машинист- 1
|
0,5
|
|
то же, для колодца ККС-4
|
то же
|
К-2-12
|
то же
|
0,4
|
|
то же, для колодца ККС-3
|
то же
|
К-2-13
|
то же
|
0,3
|
|
то же, для коробки ККС-2
|
1 коробка
|
К-2-14
|
то же
|
0,2
|
55.
|
Установка колодца ККС-5 в готовый котлован
|
1 колодец
|
К-4-1
|
трубоукладчики:
5 разр.-1,3 разр.-2
машинист- 1
|
3,2
|
|
то же, колодца ККС-4
|
то же
|
К-4-2
|
|
2,5
|
|
то же, колодца ККС-3
|
то же
|
К-4-3
|
|
1,98
|
|
то же, коробки ККС-2
|
1 коробка
|
К-4-4
|
|
1,43
|
Трудоемкость работ по прокладке и монтажу оптического
внутризонового кабеля ОЗКГ (8 волокон)
№ пп.
|
Наименование
вида работ
|
Единица
измерения
|
Шифр
нормативного источника
|
Состав звена
|
Трудоемкость
единицы работ. чел.-дн.
|
1
|
2
|
3
|
4
|
5
|
6
|
1.
|
Проверка барабанов с кабелем и измерение затухания
строительных длин кабеля
|
1 стр. дл.
|
ТЕ24-1-88-УI(8), §3
|
монтажник связи- спайщик 6 разр.-1
инженеры: I кат.-1, II кат.-1
|
4
|
2.
|
Прокладка кабеля кабелеукладчиком КВН-IК в грунте гр.I-II
|
1 км. кабеля
|
то же, §1,а
|
трактористы:
6 разр.-3, 4 разр.-1
монтажники связи-кабельщики:
6 разр.-1, 3 разр.-1
|
7
|
3.
|
То же в грунте гр.III
|
то же
|
то же §1,б
|
трактористы:
6 разр.-3, 4 разр.-1
монтажники связи-кабельщики:
6 разр.-1, 3 разр.-1
|
10,4
|
4.
|
Электроизмерения параметров кабеля при прокладке (усредн.)
|
1 км трассы
|
ТЕ24-1-88-УI(8)
|
монтажник связи-спайщик 6 разр.-1
инженеры: I кат.-1, II кат.-1
|
2,5
|
5.
|
Монтаж муфт
|
1 муфта
|
то же, §2
|
монтажники связи-спайщики: 6 разр.- 1, 5 разр.-1
|
6
|
6.
|
Электроизмерения параметров кабеля при монтаже муфты
|
1 муфта
|
ТЕ24-1-88-УI(8), §4
|
монтажник связи-спайщик 6 разр.-1
инженеры: I кат.-1, II кат.-1
|
6
|
7.
|
Измерения затухания на смонтированном участке
|
1 участок
|
то же,§6
|
монтажник связи-спайщик 6 разр.-1
инженеры: I кат.-1, II кат.-1
|
3,5
|
8.
|
Строительство НРПГ-С
|
1 НРПГ
|
Калькул. №3,
СМУ-13, тр. МГСС
|
техник-1
машинист бульдозера 5 разр.-1
монтажники связи-спайщики: 5 разр.- 1, 3 разр.-2
сварщик 5 разр.-1
землекоп 2 разр.-1
|
21
|
Приложение
3Максимальное количество грузов, перевозимых
одной автомашиной за один рейс по дорогам с твердым покрытием
№ пп.
|
Наименование
грузов
|
Единица
измерения
|
Количество
грузов, перевозимых машиной за один рейс
|
ГАЗ-66
|
ГАз-51А
|
ГАЗ-52-03
|
ГАЗ-53А
|
ЗИЛ-ММЗ-555
|
ЗИЛ-131
|
ЗИЛ-130
|
Урал-375Д
|
КрАЗ-255Б
|
1.
|
Кабель на барабане:
|
|
|
|
|
|
|
|
|
|
|
|
ЗКВ, ЗКП 1´1 бар. № 17
|
шт.
|
2
|
2
|
2
|
4
|
-
|
4
|
4
|
4
|
6
|
|
МКСГ 4´4 бар. № 14
|
шт.
|
1
|
2
|
2
|
3
|
-
|
4
|
4
|
4
|
6
|
|
МКСБ 4´4 бар. № 17
|
шт.
|
1
|
1
|
1
|
2
|
-
|
2
|
2
|
2
|
3
|
|
МКСБ 4´4 бар. № 1
|
шт.
|
1
|
1
|
1
|
2
|
-
|
2
|
2
|
2
|
3
|
|
МКСГ 7´4 бар. № 17
|
шт.
|
1
|
1
|
1
|
2
|
-
|
2
|
2
|
2
|
4
|
|
МКСБ 7´4 бар. № 18
|
шт.
|
-
|
1
|
1
|
1
|
-
|
1
|
1
|
1
|
3
|
|
МКСК 7´4 бар. № 20
|
шт.
|
-
|
-
|
-
|
-
|
-
|
-
|
-
|
-
|
1
|
|
МКСК 4´4 бар. № 18
|
шт.
|
-
|
-
|
-
|
1
|
-
|
1
|
1
|
1
|
1
|
|
МКТСБ-4 бар. № 17
|
шт.
|
-
|
1
|
1
|
1
|
-
|
2
|
2
|
2
|
3
|
|
КМБ-4 бар. № 18
|
шт.
|
-
|
-
|
-
|
-
|
-
|
1
|
1
|
1
|
2
|
|
КМК-2 бар. № 20
|
шт.
|
-
|
-
|
-
|
-
|
-
|
-
|
-
|
-
|
1
|
2.
|
Термокамеры НУП вертикальные
|
шт.
|
-
|
-
|
-
|
-
|
-
|
1
|
1
|
1
|
1
|
3.
|
Железобетонные панели ФБ-1, С-1 и С-2 для вертикальных
НУПов
|
шт.
|
1
|
1
|
1
|
2
|
-
|
3
|
3
|
3
|
5
|
4.
|
То же, П1 или Ф-80
|
шт.
|
1
|
1
|
1
|
2
|
-
|
3
|
3
|
3
|
5
|
5.
|
Термокамеры НУП горизонтальные
|
шт.
|
-
|
-
|
-
|
-
|
-
|
1
|
1
|
1
|
1
|
6.
|
Железобетонные панели Ф-1 для горизонтального НУПа
|
шт.
|
-
|
-
|
-
|
1
|
-
|
1
|
1
|
1
|
2
|
7.
|
Железобетонные панели СП-1, СП-2, К-360-21 и РТ-358-41 для
горизонтальных НУПов
|
шт.
|
2
|
3
|
3
|
5
|
-
|
6
|
6
|
6
|
9
|
8.
|
Железобетонные плиты 0,4´0,25´0,1
м
|
пог.м
|
22
|
27
|
27
|
44
|
-
|
55
|
55
|
50
|
83
|
9.
|
Асбоцементные трубы диам. 100 мм
|
то же
|
360
|
360
|
360
|
380
|
-
|
420
|
420
|
540
|
570
|
10.
|
Стальные трубы диам. 100 мм
|
то же
|
160
|
200
|
200
|
320
|
-
|
400
|
400
|
370
|
570
|
11.
|
Столбики КИП и замерные
|
шт.
|
30
|
38
|
38
|
60
|
-
|
75
|
75
|
70
|
115
|
12.
|
Тракторы, бульдозеры, экскаваторы, кусторезы, корчеватели
и др. машины весом до 20 т
|
то же
|
-
|
-
|
-
|
-
|
-
|
-
|
-
|
-
|
1
|
13.
|
Грунт (земля, глина, песок)
|
м3
|
-
|
-
|
-
|
-
|
2,8
|
-
|
-
|
-
|
-
|
14.
|
Жидкое горючее и смазочные материалы
|
т
|
-
|
-
|
-
|
-
|
-
|
-
|
-
|
-
|
-
|
15.
|
Прочие грузы для строительства кабельной магистрали
|
то же
|
2
|
2,5
|
2,5
|
4
|
4,5
|
5
|
5
|
4,5
|
7,5
|
Примечание. При перевозках грузов по грунтовым
дорогам и бездорожью нагрузка машин должна быть на 20-30 % меньше.
|
Приложение
4Автомобили грузовые с бортовой платформой
Показатели
|
УАЗ-451Д
|
УАЗ-451ДМ
|
ГАЗ-51А (ГАЗ-51)
|
КрАЗ-255Б
|
ГАЗ-53А
|
ЗИЛ-164А
|
ЗИЛ-130
(ЗИЛ-130Г)
|
1
|
2
|
3
|
4
|
5
|
6
|
7
|
8
|
Грузоподъемность, т
|
0,8
|
1
|
2,5
|
7,5
|
4
|
4
|
5
|
Общая масса буксируемого прицепа, т
|
-
|
-
|
2,5
|
10,0
|
4
|
6,4
|
8
|
Двигатель:
|
|
|
|
|
|
|
|
модель
|
ЗМЗ-451
|
ЗМЗ-414
|
ГАЗ-51
|
-
|
ЗМЗ-53
|
ЗИЛ-164А
|
ЗИЛ-130
|
мощность, л.с.
|
70
|
70
|
70
|
240
|
115
|
100
|
150
|
Расход топлива на 100 км, л
|
12
|
12
|
20
|
-
|
24
|
27
|
28
|
Максимальная скорость, км/ч
|
95
|
100
|
70
|
70
|
85
|
70
|
90
|
Колесная формула
|
4´2
|
4´2
|
4´2
|
6+1
|
4´2
|
4´2
|
4´2
|
Размеры грузовой платформы, мм:
|
|
|
|
|
|
|
|
длина
|
2600
|
2600
|
3070 (2940)
|
-
|
3740
|
3540
|
3752 (4686)
|
ширина
|
1870
|
1870
|
2070 (1990)
|
-
|
2170
|
2250
|
2326
|
высота
|
420
|
420
|
610 (540)
|
-
|
680
|
585
|
685 (575)
|
Погрузочная высота, мм
|
1005
|
1010
|
1200
|
-
|
1350
|
1320
|
1430 (1425)
|
Дорожный просвет, мм
|
220
|
220
|
245
|
-
|
265
|
265
|
270
|
База, мм
|
2300
|
2300
|
3300
|
5300
|
3700
|
4000
|
3800
|
Колея колес, мм
|
|
|
|
|
|
|
|
передних
|
1442
|
1442
|
1585
|
-
|
1630
|
1700
|
1810
|
задних
|
1442
|
1442
|
1650
|
-
|
1690
|
1740
|
1790
|
Минимальный радиус поворота по наружному габариту, м
|
6,8
|
6,8
|
8,1
|
-
|
8,5
|
8,5
|
8,8 (9,1)
|
Габаритные размеры, м:
|
|
|
|
|
|
|
|
длина
|
4460
|
4460
|
5725 (5525)
|
8645
|
6395
|
6700
|
6675 (7610)
|
ширина
|
2044
|
2044
|
2280 (2220)
|
2750
|
2380
|
2470
|
2500
|
высота
|
2020
|
2020
|
2130
|
2940
|
2220
|
2180
|
2350 (2340)
|
Масса в снаряженном состоянии (без груза), кг
|
1500
|
1510
|
2500
|
11950
|
3250
|
4100
|
4300 (4575)
|
Автомобили повышенной
проходимости
Показатели
|
УАЗ-450Д
|
УАЗ-452ДМ
|
ГАЗ-66
|
ГАЗ-63 (ГАЗ-63А)
|
ЗИЛ-157К
|
ЗИЛ-131 с
лебедкой
|
Урал-375Д
|
1
|
2
|
3
|
4
|
5
|
6
|
7
|
8
|
Грузоподъемность, т*
|
0,8
|
0,8
|
2
|
2
|
|
|
5
|
Общая масса буксируемого прицепа, т**
|
0,85
|
0,85
|
2
|
2 (2,2)
|
3,6
|
|
|
Двигатель:
|
|
|
|
|
|
|
|
модель
|
УАЗ-450
|
ЗМЗ-451
|
ГАЗ-66
|
ГАЗ-51
|
ЗИЛ-157К
|
ЗИЛ-131
|
ЗИЛ-375
|
мощность, л.с.
|
62
|
70
|
115
|
70
|
110
|
150
|
180
|
Расход топлива на 100 км, л
|
14
|
13
|
24
|
25
|
42
|
40
|
48
|
Максимальная скорость, км/ч
|
90
|
95
|
95
|
65
|
65
|
80
|
75
|
Колесная формула
|
4´4
|
4´4
|
4´4
|
4´4
|
6´6
|
6´6
|
6´6
|
Размеры грузовой платформы, мм:
|
|
|
|
|
|
|
|
длина
|
2600
|
2600
|
3300
|
2940
|
3570
|
3600
|
3900
|
ширина
|
1870
|
1870
|
2050
|
1990
|
2090
|
2322
|
2430
|
высота
|
420
|
420
|
890
|
890
|
355
|
346
|
872
|
Погрузочная высота, мм
|
1020
|
864
|
1110
|
1285
|
1388
|
1430
|
1420
|
Дорожный просвет, мм
|
220
|
220
|
315
|
270
|
310
|
330
|
400
|
База, мм***
|
2300
|
2300
|
3300
|
3300
|
|
|
|
Колея колес, мм:
|
|
|
|
|
|
|
|
передних
|
1436
|
1442
|
1800
|
1588
|
1755
|
1820
|
2000
|
задних
|
1436
|
1442
|
1750
|
1600
|
1750
|
1820
|
2000
|
Минимальный радиус поворота по наружному габариту, м
|
6,8
|
6,8
|
10
|
9,7
|
12
|
10,8
|
10,5
|
Габаритные размеры, мм:
|
|
|
|
|
|
|
|
длина
|
4405
|
4460
|
5655
|
5525
|
6922
|
7040
|
7350
|
ширина
|
2040
|
2040
|
2322
|
2200
|
2315
|
2500
|
2690
|
высота
|
2070
|
2020
|
2440
|
2245
|
2360
|
2480
|
2680
|
Масса в снаряженном состоянии (без груза), кг
|
1700
|
1670
|
3470
|
3200 (3440)
|
5800
|
6460
|
8400
|
* В знаменателе
- грузоподъемность по грунтовым дорогам. ** В знаменателе - общая масса
прицепа, буксируемого по грунтовым дорогам. *** В
знаменателе - база задней тележки автомобиля. Автомобили-самосвалы
Показатели
|
ГАЗ-93А
|
ГАЗ-53Б
|
КАЗ-600АВ
|
ЗИЛ-ММЗ-585Л
(ЗИЛ-ММЗ-585М)
|
ЗИЛ-ММЗ-554
|
ЗИЛ-ММЗ-555
|
1
|
2
|
3
|
4
|
5
|
6
|
7
|
Грузоподъемность,
т*
|
|
3,5
|
|
|
4
|
4,5
|
Объем кузова, м3
**
|
1,65
|
|
2,4
|
2,44 (4,29)
|
|
3
|
Двигатель:
|
|
|
|
|
|
|
модель
|
ГАЗ-51
|
ГАЗ-53
|
ЗИЛ-164А
|
ЗИЛ-164А
|
ЗИЛ-130
|
ЗИЛ-130
|
мощность, л.с.
|
70
|
115
|
100
|
100
|
150
|
150
|
Расход топлива на
100 км, л
|
20
|
24
|
29
|
27
|
28
|
26
|
Максимальная
скорость, км/ч
|
70
|
85
|
70
|
65
|
90
|
80
|
Колесная формула
|
4´2
|
4´2
|
4´2
|
4´2
|
4´2
|
4´2
|
Погрузочная высота,
мм
|
1867
|
2390
|
1855
|
1810
|
1900
|
1915
|
Разгрузка
|
назад
|
на три стороны
|
на правую и левую
сторону
|
назад
|
на три стороны
|
назад
|
Угол опрокидывания
кузова, град.
|
50
|
48
|
48
|
48
|
55
|
55
|
Дорожный просвет,
мм
|
245
|
265
|
265
|
265
|
270
|
270
|
База, мм
|
3300
|
3700
|
4000
|
4000
|
3300
|
3300
|
Колея колес, мм:
|
|
|
|
|
|
|
передних
|
1585
|
1560
|
1770
|
1700
|
1800
|
1800
|
задних
|
1650
|
1690
|
1740
|
1740
|
1790
|
1790
|
Минимальный радиус
поворота по наружному габариту, м
|
8,1
|
9
|
8,5
|
8,5
|
8,8
|
8,8
|
Габаритные размеры,
мм:
|
|
|
|
|
|
|
длина
|
5240
|
6380
|
5830
|
6035 (6040)
|
6340
|
5475
|
ширина
|
2090
|
2475
|
2290
|
2290 (2450)
|
2500
|
2415
|
высота
|
2130
|
2575
|
2180
|
2180 (2230)
|
2350
|
2510
|
Масса в снаряженном
состоянии (без груза), кг
|
3000
|
3750
|
4475
|
4175 (4300)
|
5040
|
4575
|
Базовая модель
автомобиля
|
ГАЗ-51А
|
ГАЗ-53А
|
ЗИЛ-164А
|
ЗИЛ-164А
|
ЗИЛ-130
|
ЗИЛ-130
|
*
В знаменателе - грузоподъемность по грунтовым дорогам. **
В знаменателе - объем кузова с надставными бортами. Прицепы, полуприцепы и трейлеры к автомобилям
и прицепы к тракторам
Характеристика
|
ГАЗ-70А
|
ИАПЗ-754В
|
1ПТС-2М
|
2ПТС-4М
|
ММЗ-584Б
|
ОдАЗ-885
|
Т-151А
|
ЧМЗАП-5523
|
ЧМЗАП-5208
|
1
|
2
|
3
|
4
|
5
|
6
|
7
|
8
|
9
|
10
|
Основное назначение
|
Прицеп
автомобильный
|
Прицеп тракторный
|
Полуприцеп
автомобильный
|
Трейлер
(прицеп-тяжеловоз автомобильный)
|
Основные типы машин
|
ГАЗ-69
|
ЗИЛ-130
|
ДТ-20
|
МТЗ-5ЛС
|
ЗИЛ-164АН
|
ЗИЛ-130В1
|
КрАЗ-214Б
|
|
(ряд прицепов может
применяться и для некоторых других типов машин)
|
ГАЗ-69А
|
ЗИЛ-131
|
Т-40
|
МТЗ-50
|
ЗИЛ-130В1
|
ЗИЛ-157КВ
|
КрАЗ-255Б
|
МАЗ-537
|
Т-40
|
|
|
КрАЗ-258
|
|
Грузоподъемность
прицепа и трейлера, т
|
0,5
|
4
|
2
|
4
|
7
|
7,5
|
20
|
20,2
|
40
|
Внутренние размеры
кузова, мм:
|
|
|
|
|
|
|
|
|
|
длина
|
1660
|
3848
|
2500
|
3500
|
6050
|
6070
|
5000
|
6430
|
4880
|
ширина
|
1070
|
2207
|
2000
|
2150
|
2250
|
2220
|
2700
|
3000
|
3200
|
Погрузочная высота
(до пола кузова), мм
|
700
|
1270
|
990
|
1200
|
1435
|
1380
|
800
|
1345
|
1140
|
Габаритные размеры
прицепа, полуприцепа и трейлера, мм:
|
|
|
|
|
|
|
|
|
|
длина (с дышлом)
|
2700
|
6025
|
3500
|
5305
|
6300
|
6385
|
8820
|
12950
|
9330
|
ширина
|
1645
|
2385
|
2100
|
2240
|
2455
|
2455
|
2700
|
3000
|
3200
|
высота
|
1150
|
2165
|
1600
|
1650
|
2000
|
2000
|
1960
|
2070
|
1740
|
Масса прицепа,
полуприцепа и трейлера (без груза), т
|
0,35
|
1,9
|
0,65
|
1,52
|
2,53
|
2,85
|
7,65
|
9,75
|
11
|
Число колес
(скатов)
|
2
|
4+1
|
2
|
4
|
4
|
4+1
|
12+2
|
12+2
|
24+2
|
Размер шин
|
6,50-16
|
260-20
|
230-16
|
230-16
|
9,00-20
|
260-20
|
320-508 (4 шт.)
8,25-15 (10 шт.)
|
320-508 (12,00-20)
|
8,25-20
|
Прицепы автомобильные двухосные
Показатели
|
СМЗ-710В
|
СМЗ-810
|
ИАПЗ-754В
|
ГКБ-817
|
Грузоподъемность, т
|
2
|
4
|
4
|
5
|
Внутренние размеры платформы, мм:
|
|
|
|
|
длина
|
3700
|
4210
|
3848
|
4682
|
ширина
|
2100
|
2185
|
2207
|
2322
|
высота
|
545
|
595
|
595
|
570
|
Максимальная скорость буксирования, км/ч
|
60
|
50
|
65
|
86
|
Погрузочная высота, мм
|
1160
|
850
|
1270
|
1300
|
Дорожный просвет, мм
|
305
|
300
|
385
|
420
|
База, мм
|
2400
|
2950
|
2600
|
3000
|
Колея, мм
|
1590
|
1970
|
1800
|
1800
|
Радиус поворота по колее внешнего переднего колеса, м
|
5,8
|
7,7
|
8
|
7,5
|
Габаритные размеры, мм:
|
|
|
|
|
длина (с поднятым дышлом)
|
4240
|
4700
|
4195
|
4950
|
ширина
|
2320
|
2350
|
2385
|
2500
|
высота
|
1715
|
1445
|
1885
|
1870
|
Масса в снаряженном состоянии (без груза), кг
|
1500
|
2400
|
1900
|
2540
|
Модель тяглового автомобиля (рекомендуемая)
|
ГАЗ-51А,
|
ЗИЛ-164,
|
ЗИЛ-164,
|
ЗИЛ-130
|
ГАЗ-53А,
|
ЗИЛ-157К,
|
ЗИЛ-157К,
|
|
ГАЗ-66
|
ЗИЛ-130,
|
ЗИЛ-130
|
|
|
ЗИЛ-131
|
ЗИЛ-131
|
|
Приложение
5Бульдозеры
Показатели
|
ДЗ-73
(Д-740)
|
ДЗ-37
(Д-579)
|
ДЗ-29
(Д-535)
|
ДЗ-42
(Д-606)
|
ДЗ-17
(Д-492А)
|
ДЗ-18
(Д-493)
|
ДЗ-53
(Д-686)
|
ДЗ-54С
(Д-687С)
|
Д-694А
|
1
|
2
|
3
|
4
|
5
|
6
|
7
|
8
|
9
|
10
|
Размеры отвала, мм:
|
|
|
|
|
|
|
|
|
|
ширина
|
2200
|
2000
|
2560
|
2520
|
3970
|
3970
|
3200
|
3200
|
4000
|
высота
|
725
|
650
|
800
|
800
|
1000
|
1000
|
1200
|
1200
|
1200
|
Угол резания, град.
|
60
|
55
|
60
|
55
|
50-60
|
50-60
|
55
|
50-60
|
55
|
Угол установки отвала в плане, град.
|
-
|
90
|
90
|
90
|
90 и 63
|
90 и 63
|
90
|
90
|
45-90
|
Наибольший подъем отвала над поверхностью земли, мм
|
550
|
500
|
600
|
600
|
1100
|
1050
|
900
|
850
|
800
|
Наибольшее заглубление отвала ниже поверхности земли, мм
|
-
|
200
|
200
|
200
|
1000
|
350
|
1000
|
370
|
500
|
Управление отвалом
|
гидравлическое
|
канатное
|
гидравлическое
|
канатное
|
гидравлическое
|
Марка трактора
|
Т-40А
|
МТЗ-52, МТЗ-50
|
Т-74-С2
|
ДТ-75-С2
|
Т-100М
|
Т-100МГП
|
Т-100М
|
Т-100МГП
|
Габаритные размеры, мм:
|
|
|
|
|
|
|
|
|
|
длина
|
4150
|
4700
|
4500
|
4600
|
5500
|
5500
|
5300
|
6450
|
ширина
|
2200
|
2000
|
2560
|
2560
|
3970
|
3970
|
3200
|
4000
|
высота
|
2350
|
2400
|
2300
|
2300
|
3040
|
3040
|
3040
|
2750
|
Масса, кг:
|
|
|
|
|
|
|
|
|
|
общая
|
3200
|
3600
|
6370
|
7000
|
14200
|
13900
|
14100
|
13900
|
17100
|
бульдозерного оборудования
|
300
|
750
|
850
|
1070
|
2200
|
1900
|
2100
|
1900
|
4150
|
Приложение
6Одноковшовые экскаваторы с гидравлическим
приводом
Показатели
|
Э-1514
|
ЭО-2621А
(Э-2515)
|
Э-5015
|
ЭО-3322А
|
ЭО-4121
|
ЭО-4321
|
1
|
2
|
3
|
4
|
5
|
6
|
7
|
Вместимость ковша основного оборудования, м3
|
0,15
|
0,25
|
0,50
|
0,5
|
0,65; 1,0
|
0,4; 0,65; 0,8; 1,0
|
Сменное оборудование
|
прямая и обратная
лопата, кран
|
прямая и обратная
лопата, грейфер, кран
|
обратная лопата,
грейфер
|
прямая и обратная
лопата, погрузчик, кран
|
прямая и обратная
лопата, грейфер
|
Дополнительное оборудование
|
бульдозер
|
-
|
-
|
-
|
бульдозер
|
Базовая машина
|
трактор МТЗ-5ЛС
|
тракторы ЮМЗ-6Л,
ЮМЗ-6М
|
-
|
-
|
-
|
-
|
Двигатель:
|
|
|
|
|
|
|
марка
|
Д-48Л
|
Д-65Н
|
СМД-14
|
АМ-01
|
СМД-15Н
|
мощность, л.с.
|
48
|
60
|
75
|
130
|
80
|
Давление в гидросистеме, МПа
|
7,5
|
7,5-10,0
|
11,0-14,0
|
16,0
|
25,0
|
25,0
|
Ходовое оборудование:
|
|
|
|
|
|
|
пневмоколесное:
|
|
|
|
|
|
|
база, мм
|
2380
|
2380
|
-
|
2800
|
-
|
2800
|
колея, мм
|
1500
|
1500
|
-
|
2040
|
-
|
2200
|
шины передних колес
|
6,50-20”
|
6,50-20”
|
-
|
12,00-20”
|
-
|
-
|
шины задних колес
|
12,00-38”
|
12,00-38”
|
-
|
12,00-20”
|
-
|
-
|
гусеничное:
|
|
|
|
|
|
|
длина, мм
|
-
|
-
|
3200
|
-
|
3480
|
-
|
ширина, мм
|
-
|
-
|
2770
|
-
|
2930
|
-
|
ширина гусеничной ленты, мм
|
-
|
-
|
610
|
-
|
580
|
-
|
Удельное давление на грунт, МПа
|
-
|
-
|
0,034
|
-
|
0,06
|
-
|
Скорости передвижения, км/ч
|
1,5-22,3
|
1,5-22,3
|
2
|
1,85-20,0
|
до 3,1
|
0,98-19,5
|
Техническая производительность, м3/ч
|
36
|
60
|
90
|
120
|
156
|
156
|
Габаритные размеры, мм:
|
|
|
|
|
|
|
длина
|
6260
|
6480
|
6100
|
7500
|
9000
|
9130
|
ширина
|
2000
|
2100
|
2770
|
2640
|
2950
|
2740
|
высота
|
3970
|
3900
|
5700
|
3140
|
3300
|
4450
|
Масса, кг
|
5100
|
5400
|
11250
|
13000
|
21200
|
18600
|
Приложение
6аОсновные параметры сменного рабочего
оборудования одноковшовых экскаваторов
Вид рабочего
оборудования
|
Показатели
|
Э-153,
Э-153А,
Э-1514
|
ЭО-2621А
|
Э-5015
|
ЭО-3322А
|
ЭО-4121
|
ЭО-4321
|
Э-302Б
|
Э-303Б
|
Э-652В
|
Обратная лопата
|
Вместимость ковша, м
|
0,15
|
0,25
|
0,5
|
0,5
|
0,65; 1,0
|
0,4; 0,65; 1,0
|
0,4
|
0,4
|
0,65
|
|
Ширина ковша, мм
|
720
|
770
|
-
|
-
|
-
|
-
|
830
|
830
|
1120
|
|
Наибольшая глубина копания, м:
|
|
|
|
|
|
|
|
|
|
|
котлованов
|
-
|
-
|
3,2
|
-
|
-
|
-
|
2,6
|
3,0
|
4,0
|
|
траншей
|
2,2
|
3,0
|
4,5
|
5,0
|
5,8
|
6,7
|
4,0
|
4,4
|
5,8
|
|
Наибольший радиус копания, м
|
4,1
|
4,9
|
7,0
|
8,2
|
10,0
|
10,1
|
7,8
|
7,8
|
9,2
|
|
Начальная высота выгрузки, м
|
1,7
|
2,6
|
5,5
|
5,1
|
6,0
|
6,2
|
3,1
|
2,8
|
3,0
|
Прямая лопата
|
Вместимость ковша, м
|
0,15
|
0,25
|
-
|
-
|
0,65; 1,0
|
0,8
|
0,4
|
0,4
|
0,65; 0,75
|
|
Наибольший радиус, м:
|
|
|
|
|
|
|
|
|
|
|
копания
|
4,1
|
4,8
|
-
|
-
|
7,75
|
7,45
|
5,9
|
5,9
|
7,8
|
|
выгрузки
|
2,9
|
3,5
|
-
|
-
|
4,76
|
4,1
|
5,4
|
5,4
|
7,1
|
|
Наибольшая высота, м
|
|
|
|
|
|
|
|
|
|
|
копания
|
1,6
|
2,2
|
-
|
-
|
2,2
|
2,2
|
6,2
|
5,96
|
7,9
|
|
выгрузки
|
2,6
|
3,3
|
-
|
-
|
-
|
5,67
|
4,3
|
4,0
|
5,6
|
Грейфер
|
Вместимость грейфера, м
|
-
|
0,3
|
0,5
|
0,5
|
0,65
|
0,65
|
0,35
|
0,35
|
0,5
|
|
Наибольший радиус копания, м
|
-
|
-
|
-
|
7,4
|
9,5
|
7,26
|
6,0
|
6,0
|
8,0
|
|
Наибольшая глубина копания, м
|
-
|
3,5
|
5,8
|
5,48
|
7,8
|
6,8
|
-
|
-
|
-
|
|
Наибольшая высота выгрузки, м
|
-
|
3,2
|
4,2
|
3,56
|
4,0
|
4,1
|
8,5
|
8,2
|
7,6
|
Драглайн
|
Вместимость ковша, м
|
-
|
-
|
-
|
-
|
-
|
-
|
0,4
|
0,4
|
0,8
|
|
Длина стрелы, м
|
-
|
-
|
-
|
-
|
-
|
-
|
10,5
|
10,5
|
13,0
|
|
Наибольшая глубина копания, м:
|
|
|
|
|
|
|
|
|
|
|
при боковом проходе
|
-
|
-
|
-
|
-
|
-
|
-
|
5,3
|
5,3
|
6,6
|
|
при концевом проходе
|
-
|
-
|
-
|
-
|
-
|
-
|
7,6
|
7,6
|
10,0
|
|
Наибольший радиус, м:
|
|
|
|
|
|
|
|
|
|
|
копания
|
-
|
-
|
-
|
-
|
-
|
-
|
11,0
|
11,0
|
14,3
|
|
выгрузки
|
-
|
-
|
-
|
-
|
-
|
-
|
10,0
|
10,0
|
12,5
|
Кран
|
Длина основной стрелы, м
|
-
|
-
|
-
|
-
|
-
|
-
|
7,5
|
7,5
|
10
|
|
Грузоподъемность, т
|
0,5
|
0,5
|
-
|
-
|
-
|
-
|
5,0-1,7
|
5,0-1,7
|
10,0-2,2
|
|
Вылет крюка от оси вращения, м
|
3,3
|
4,1
|
-
|
-
|
-
|
-
|
3,0-7,0
|
3,0-7,0
|
3,7-10,0
|
|
Высота подъема крюка, м
|
2,9
|
3,8
|
-
|
-
|
-
|
-
|
7,5-4,5
|
7,5-4,5
|
9,2-3,7
|
Приложение
7Техническая характеристика траншейных
экскаваторов
Характеристика
|
ЭТР-161
|
ЭТЦ-165
|
ЭТЦ-208А
|
ЭТР-134
|
База экскаватора
|
МТЗ-50
|
МТЗ-82
|
Т-13.1.Г-2
|
ТТ-4
|
Размеры отрываемой траншеи, м:
|
|
|
|
|
глубина
|
1,6
|
1,6
|
2
|
до 1,3
|
ширина
|
0,2¸0,4
|
0,2; 0,27; 0,4
|
0,6
|
0,28
|
Производительность (в грунте II группы), м3/ч
|
100
|
65
|
55
|
до 400
|
Рабочие скорости, м/ч
|
10¸400
|
20¸1400
|
0¸250
|
10¸400
|
Транспортные скорости, км/ч
|
1,34¸24,3
|
1,83¸33,4
|
3,63¸12,25
|
2,3¸9,82
|
Габаритные размеры, мм:
|
|
|
|
|
длина
|
4830
|
6000
|
7920
|
6200
|
ширина
|
2000
|
2390
|
2600
|
2500
|
высота (в транспортном пол.)
|
3500
|
3370
|
3720
|
3560
|
Масса, кг
|
4250
|
5800
|
23700
|
18300
|
Приложение
8Автокраны
Характеристика
|
К-2,5-1ЭА
(КС-0561А) АК-2,5-1Э
|
ЛАЗ-690
|
КС-1562 (К-45)
|
КС-1563
|
КС-2561Д
|
КС-2562 (К-64)
|
К-75-500
|
АК-75
|
К-1014 (КС-3561)
|
СМК-10
|
КС-4561 (К-162)
|
4030
|
4030П
|
1
|
2
|
3
|
4
|
5
|
6
|
7
|
8
|
9
|
10
|
11
|
12
|
13
|
14
|
На шасси какой машины расположен
|
ГАЗ-51А
|
ЗИЛ-164
|
ГАЗ-53А
|
ЗИЛ-130
|
ЗИЛ-130
|
МАЗ-500
|
МАЗ-500
|
ЗИЛ-164
|
МАЗ-500
|
МАЗ-500
|
КрАЗ-257К
|
навесной ЗИЛ-164 и
др.
|
навесной ЗИЛ-130 и
др.
|
Максимальная грузоподъемность, т
|
2,5
|
3
|
4
|
4
|
6,3
|
6,3
|
7,5
|
7,5
|
10
|
10
|
16
|
1,5
|
1,5
|
при вылете стрелы,
м
|
2,5
|
2,5
|
3,5
|
2,5
|
3,3
|
3,3
|
3,2
|
2,8
|
4
|
4
|
3,9
|
1,2
|
1,2
|
Максимальный вылет стрелы, м
|
5
|
5,5
|
6
|
5,5
|
7
|
6,5
|
-
|
7
|
8,5
|
16
|
10
|
3,6
|
3,6
|
при грузоподъемности, т
|
1,4
|
0,7
|
1
|
0,75
|
1,9
|
2
|
-
|
1,6
|
2,5
|
-
|
2,35
|
0,5
|
0,5
|
Скорость:
|
|
|
|
|
|
|
|
|
|
|
|
|
|
подъема груза, м/мин
|
8,2
|
6-17
|
0,3-13
|
1,8-9,9
|
1,7-10,5
|
7,5-18
|
7,5-18
|
1,9-17,4
|
0,45-13
|
9,25
|
1,3-8
|
18
|
18
|
поворота платформы крана, об./мин
|
0,9-1,4
|
1-3
|
0,2-2,3
|
0,5-2,6
|
0,3-2,5
|
1,25-3
|
1,25-3
|
0,8-3
|
0,13-1,45
|
1-1,5
|
0,3-1
|
1,6
|
1,8
|
переезда (максимально) км/ч
|
50
|
45
|
75
|
60
|
75
|
40
|
40
|
40
|
50
|
50
|
50
|
65
|
85
|
Способ привода механизмов крана
|
электрический
|
механический
|
электрический
|
гидравлический
|
Габаритные размеры автокрана (в транспортном положении),
мм:
|
|
|
|
|
|
|
|
|
|
|
|
|
|
длина
|
7500
|
8880
|
8130
|
9000
|
10600
|
10065
|
12000
|
10100
|
12300
|
13400
|
14000
|
7000
|
6640
|
ширина
|
2490
|
2400
|
2410
|
2400
|
2600
|
2710
|
2600
|
2500
|
2850
|
2800
|
2750
|
2470
|
2540
|
высота
|
3300
|
3450
|
3330
|
3400
|
3650
|
3600
|
3500
|
3560
|
3800
|
3900
|
3920
|
2400
|
2850
|
Масса автокрана, т
|
5,3
|
8,3
|
7,1
|
7,3
|
8,9
|
12
|
13
|
8,8
|
14,2
|
14,6
|
21,8
|
4,75
|
5,1
|
Норма расхода топлива, л:
|
|
|
|
|
|
|
|
|
|
|
|
|
|
на 1 ч работы крана
|
7,9
|
10,3
|
10,3
|
15
|
15
|
9,5
|
9,5
|
10,3
|
9,5
|
9,5
|
9,8
|
10,3
|
15
|
на 100 км пробега
|
28
|
40,5
|
31
|
38
|
38
|
30
|
30
|
40,5
|
30
|
30
|
66
|
40,5
|
38
|
|
